《陕北工地工程安装图片》系列第三篇—记第二次大件吊装

前言:2024年1月27日至29日,陕北工地进行第二次大件吊装。大件设备为两台分馏塔和三台换热器,共五台设备,其中二塔设备重量132吨,高度55米,直径3.6/2.5米;三塔设备重量71吨,高度42米,直径2.8米;换热器分别为35吨、25吨和26吨。二塔设备重,高度高,为整体吊装,关键是二塔基础东西两侧分别有两个水泥框架,吊装二塔时,要么吊车多出杆,从水泥框架顶上越过;要么吊车作业半径远点,设备从水泥框架前面绕过,再趴杆安装就位。这就需要选用更大吨位的吊车,才能满足吊装要求。经过精心计算,结合当地大型吊车资源情况,选用三一重工800吨汽车吊车作为主吊车。下面按吊装顺序,把吊装时的照片发上来,供大家参考。

(记录陕北工地上第二次大件吊装的历史性时刻,张凤祥的摄影网站展示了从2024年1月27日至29日的工程壮举。两台分馏塔和三台换热器的精确吊装,通过精心策划和800吨三一重工汽车吊车的强力支持,克服了技术和环境的挑战。文章通过详细的现场照片和技术细节,讲述了吊装过程的每个阶段,展现了工程团队的专业精神和协作能力。访问网站,深入了解这一工程安装的复杂性和宏伟景象。)

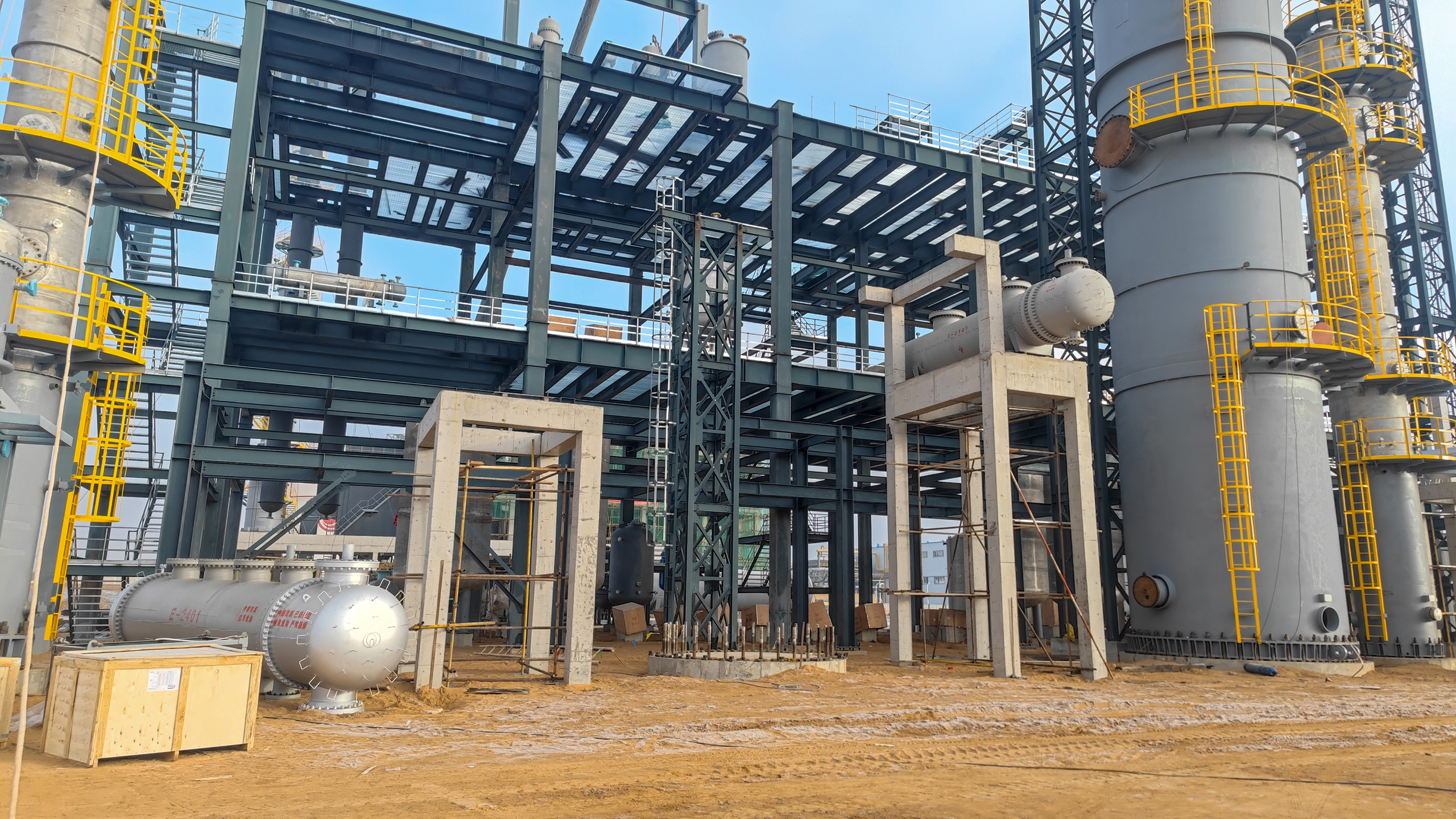

二塔基础

二塔基础,左右各有一个水泥框架。

装置图片

吊装之前的装置。一塔吊装的文章,见上一篇《《陕北工地工程安装图片》系列第二篇—-设备吊装图片和大型设备吊装方案》

吊装扁担

现场制作的吊装扁担,长度3080mm,采用φ377*14mm无缝钢管制作,这种撑扁担,省去了板式吊耳和卡环,安全性更高了。扁担两端的半管,对钢丝绳起到了很好的保护作用,钢丝绳不会在这个地方打弯,这是撑扁担的标准制作方法。

装置图片

吊装前的装置。

一,第一天,2024年1月27日,三一重工800吨吊车进场,组装吊车

800吨吊车,26日晚上就到厂门口了,27日早上8:00开始热车,八点多开进现场。

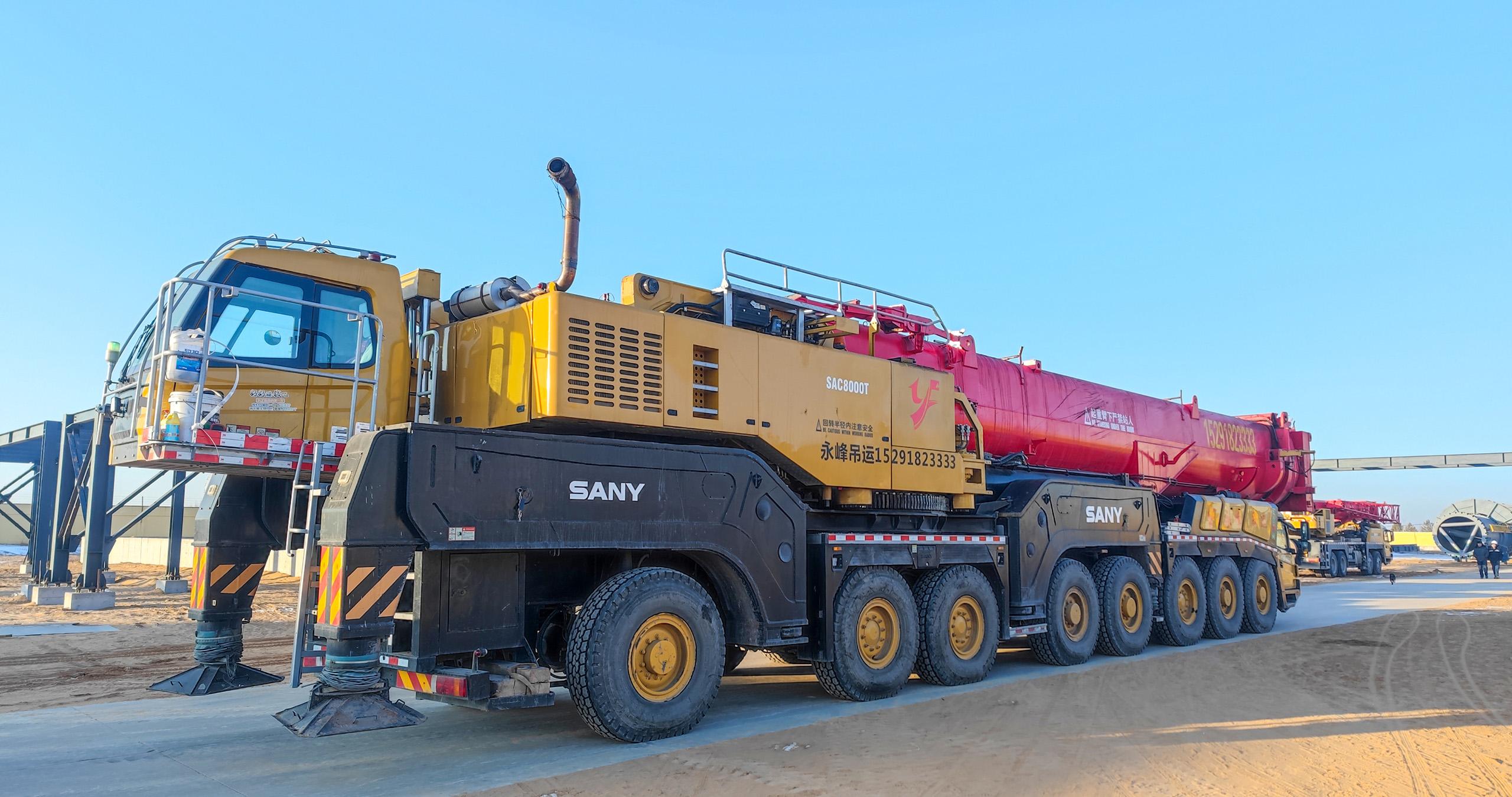

800吨吊车

三一重工SAC8000T  800吨吊车开进现场,在宽阔的厂区主路上组装大臂和超起。

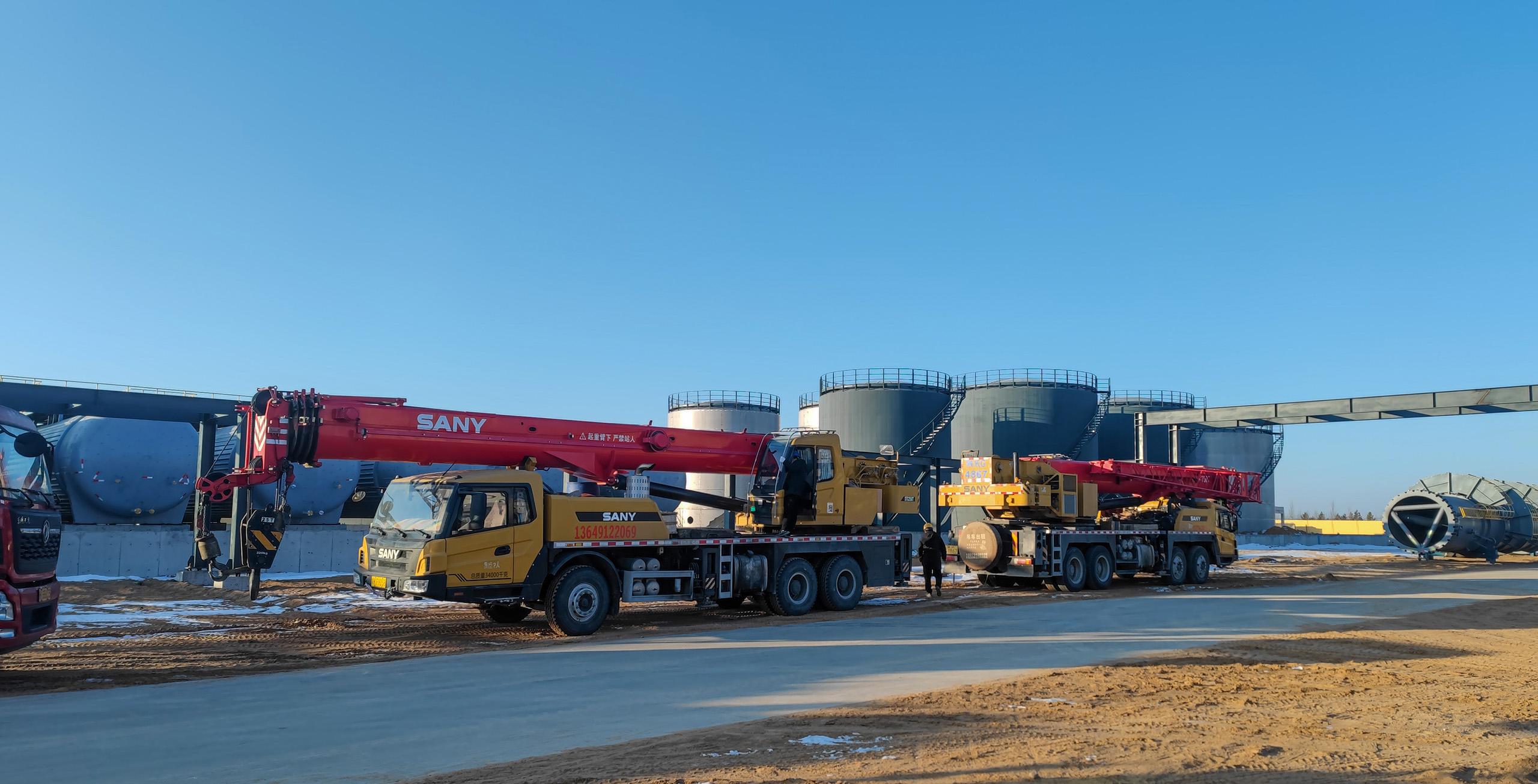

三一重工55吨吊车和25吨吊车

两台同为三一重工的吊车,55吨吊车和25吨吊车,为三一重工800吨吊车组装大臂。

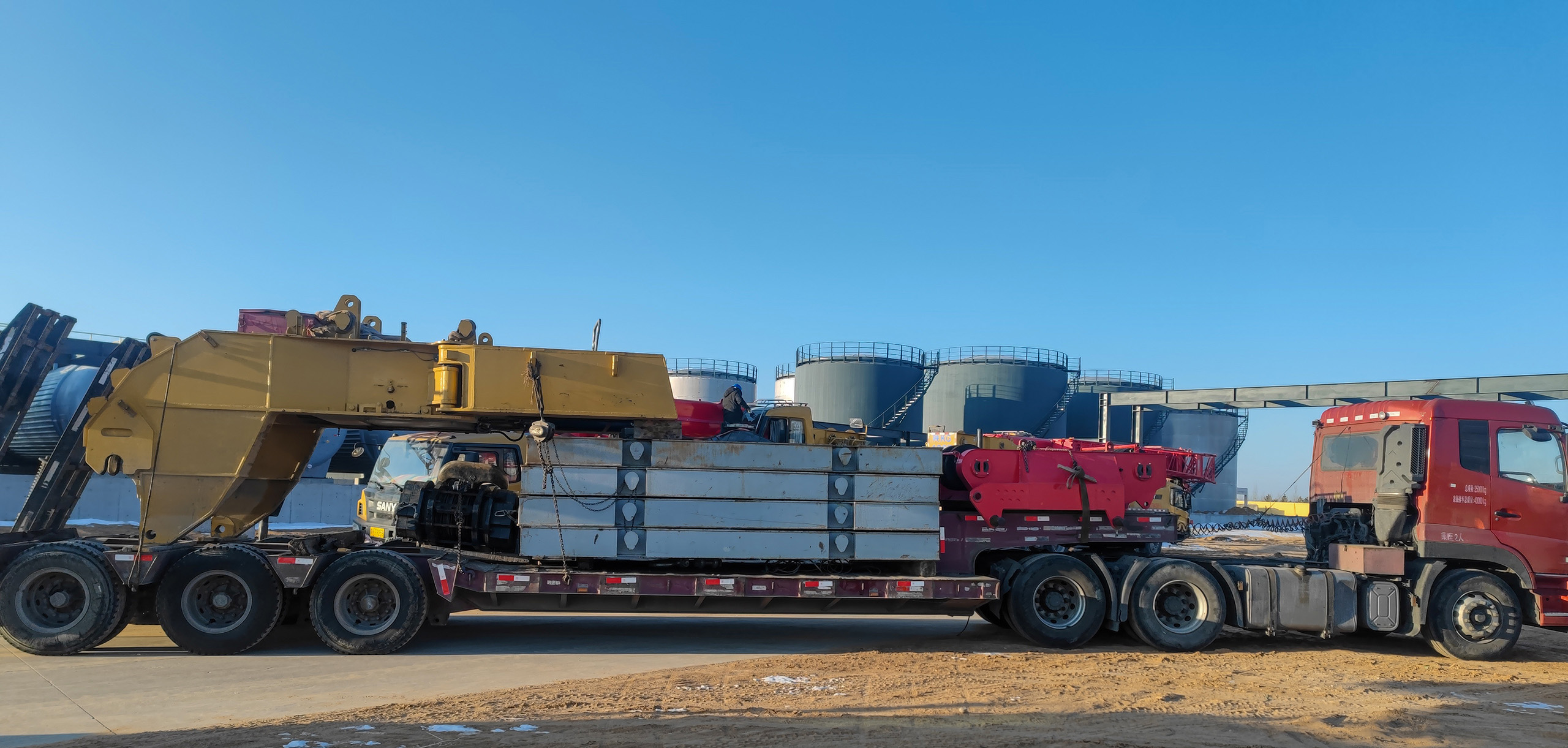

路基板和配重挂架

路基板和配重挂架。800吨吊车车队,一共7个人,开了7辆车,一台主吊车,一辆面包车,五辆货车。货车装载的是吊车的配重及附件,共带了160吨配重。

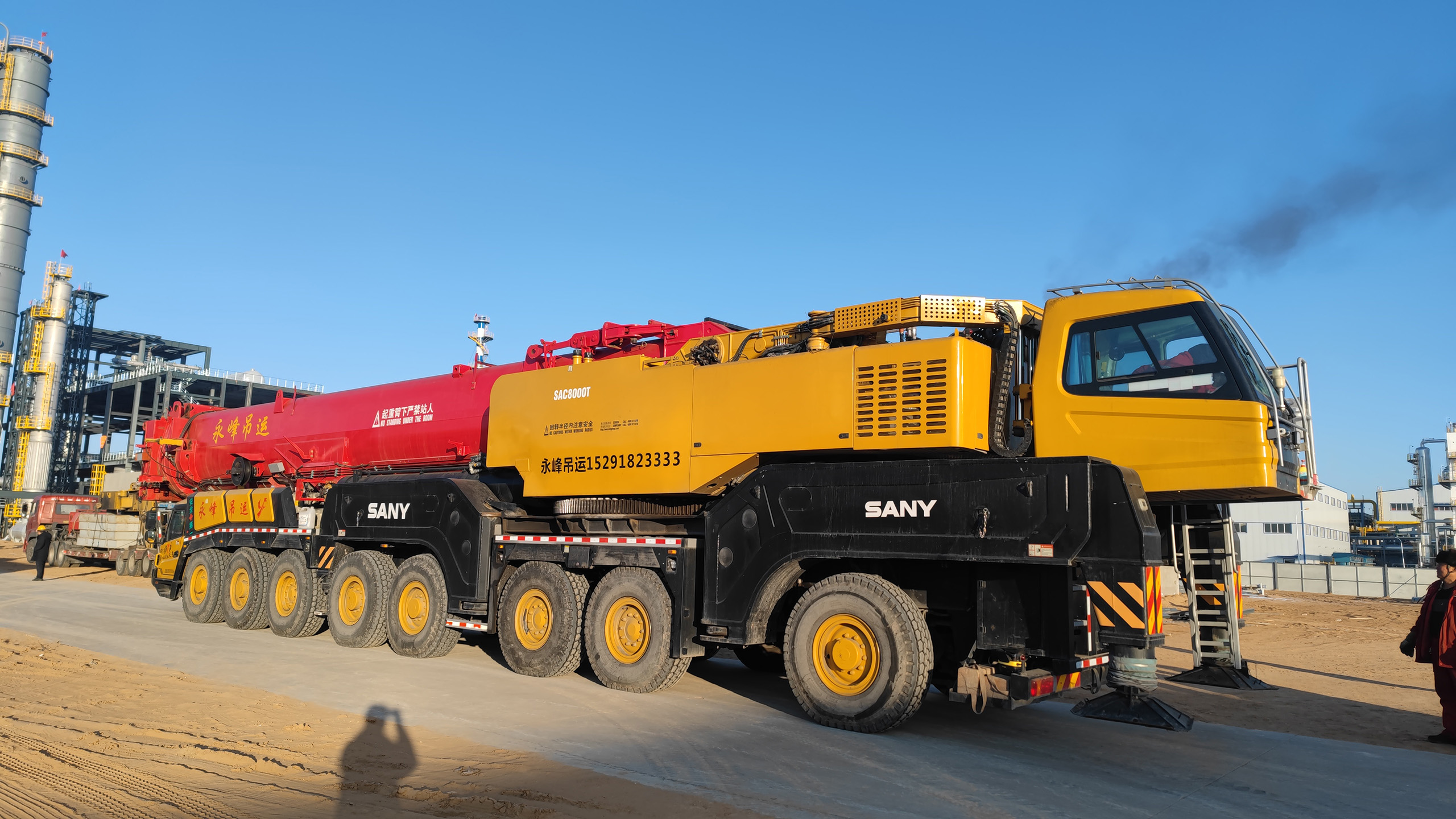

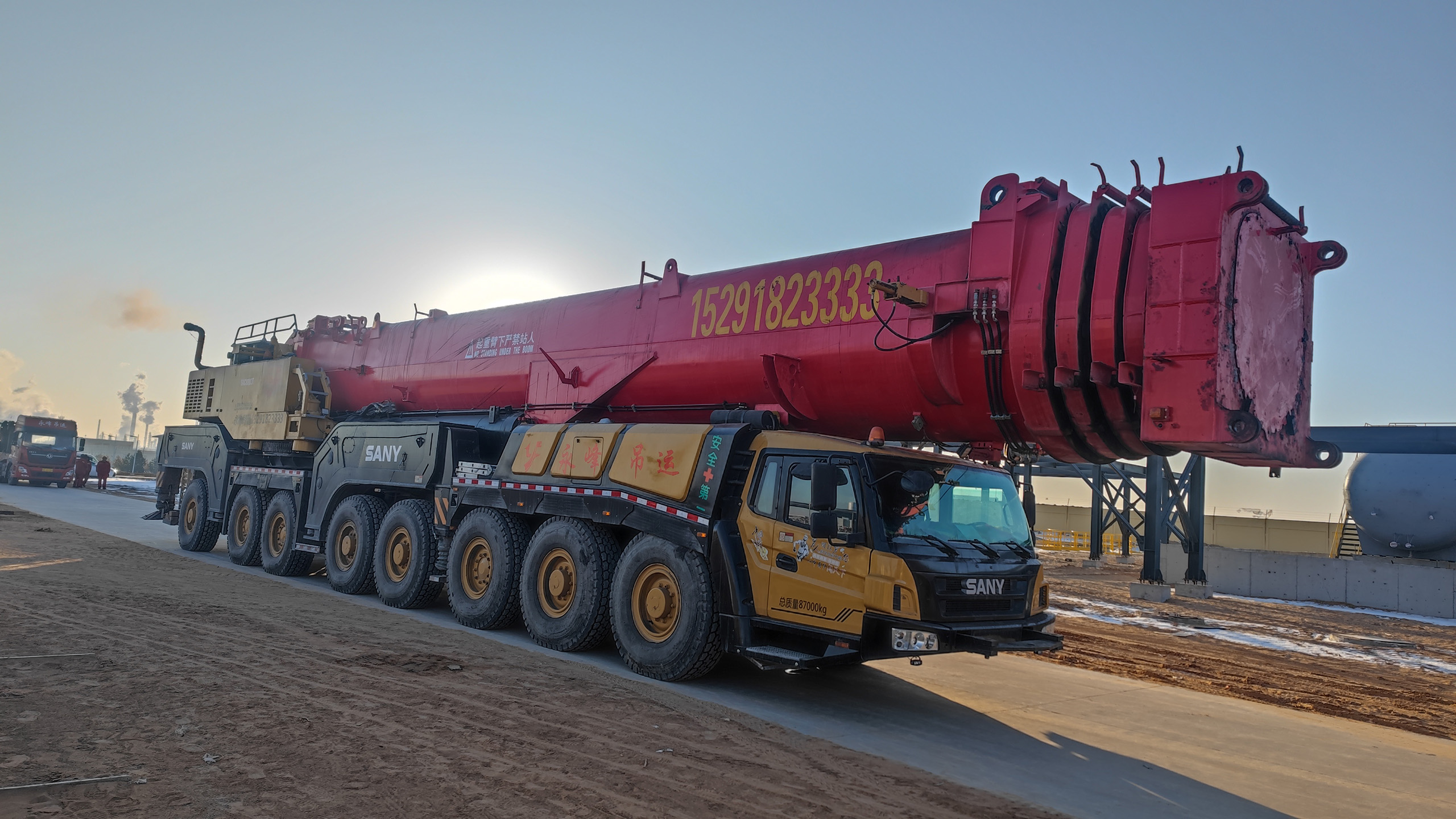

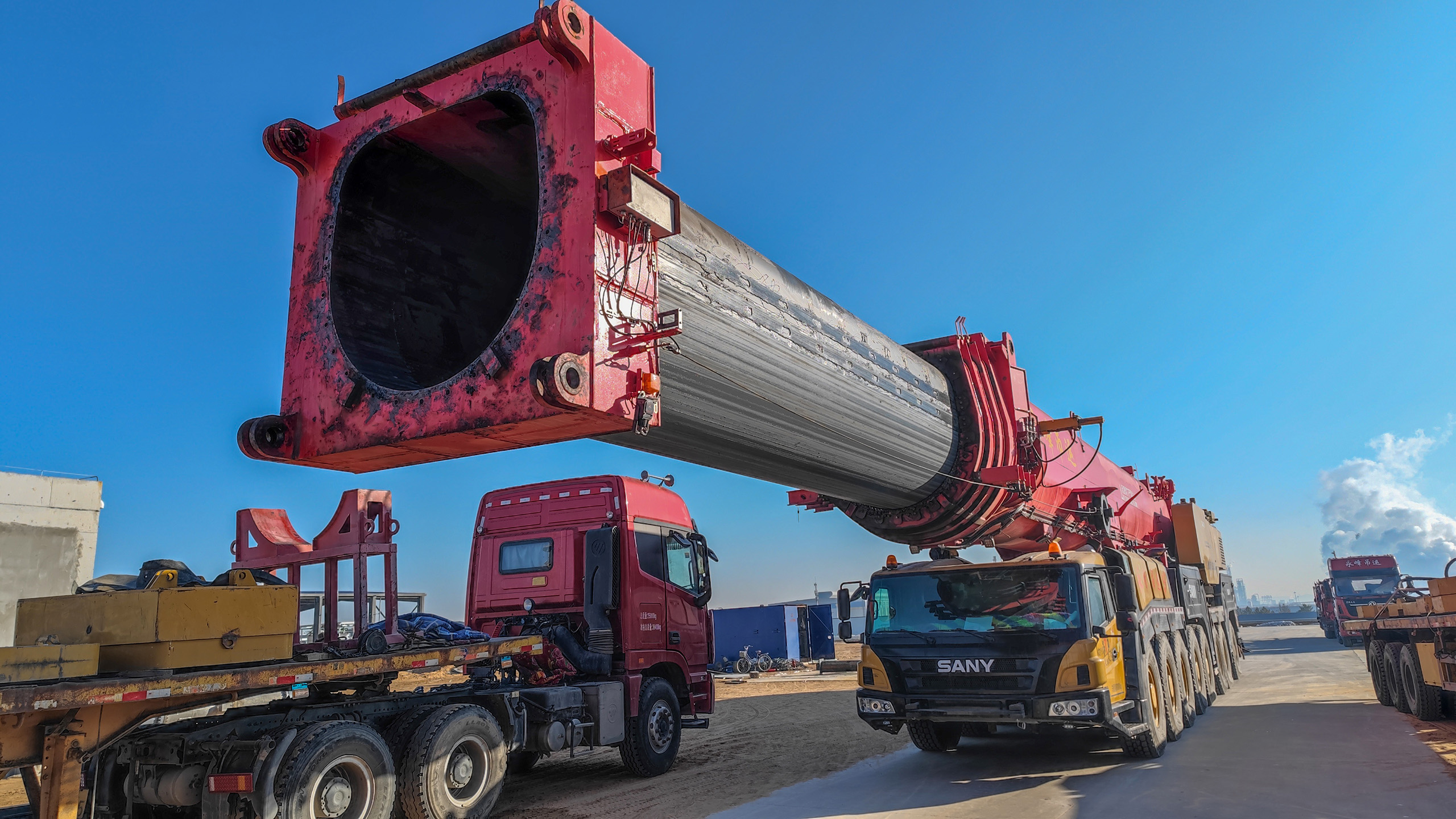

主吊车

三一重工800吨主吊车,庞然大物。

吊车发动。

吊车发动。

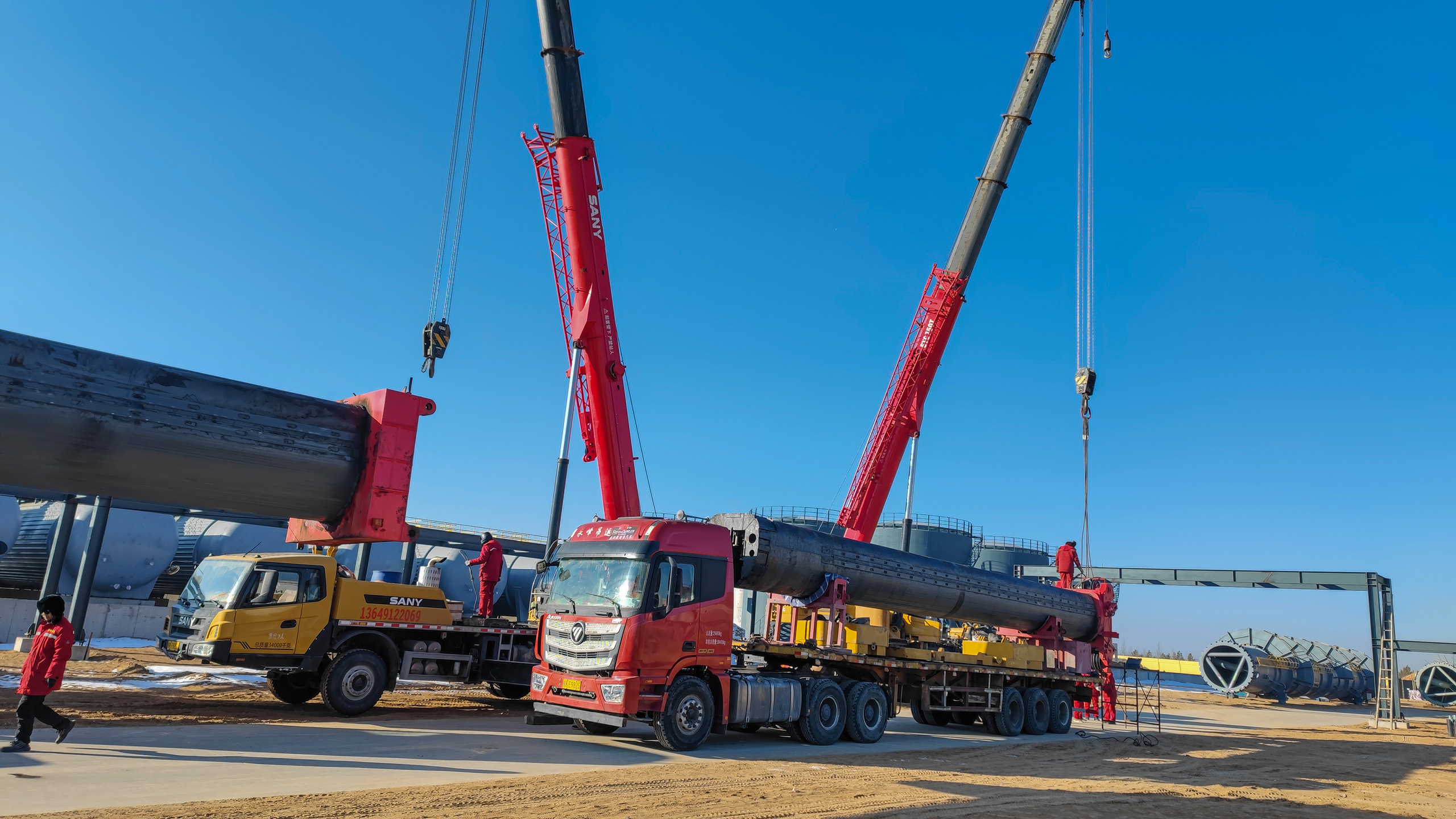

先组装大臂。

先组装大臂。800吨吊车,678三节大臂,拆下后,道路限速40km/小时。如果带上这三节大臂,限速15km/小时。所以道路运输时,需要拆下这三节大臂,吊装工况超过64米杆时,需要组装大臂。

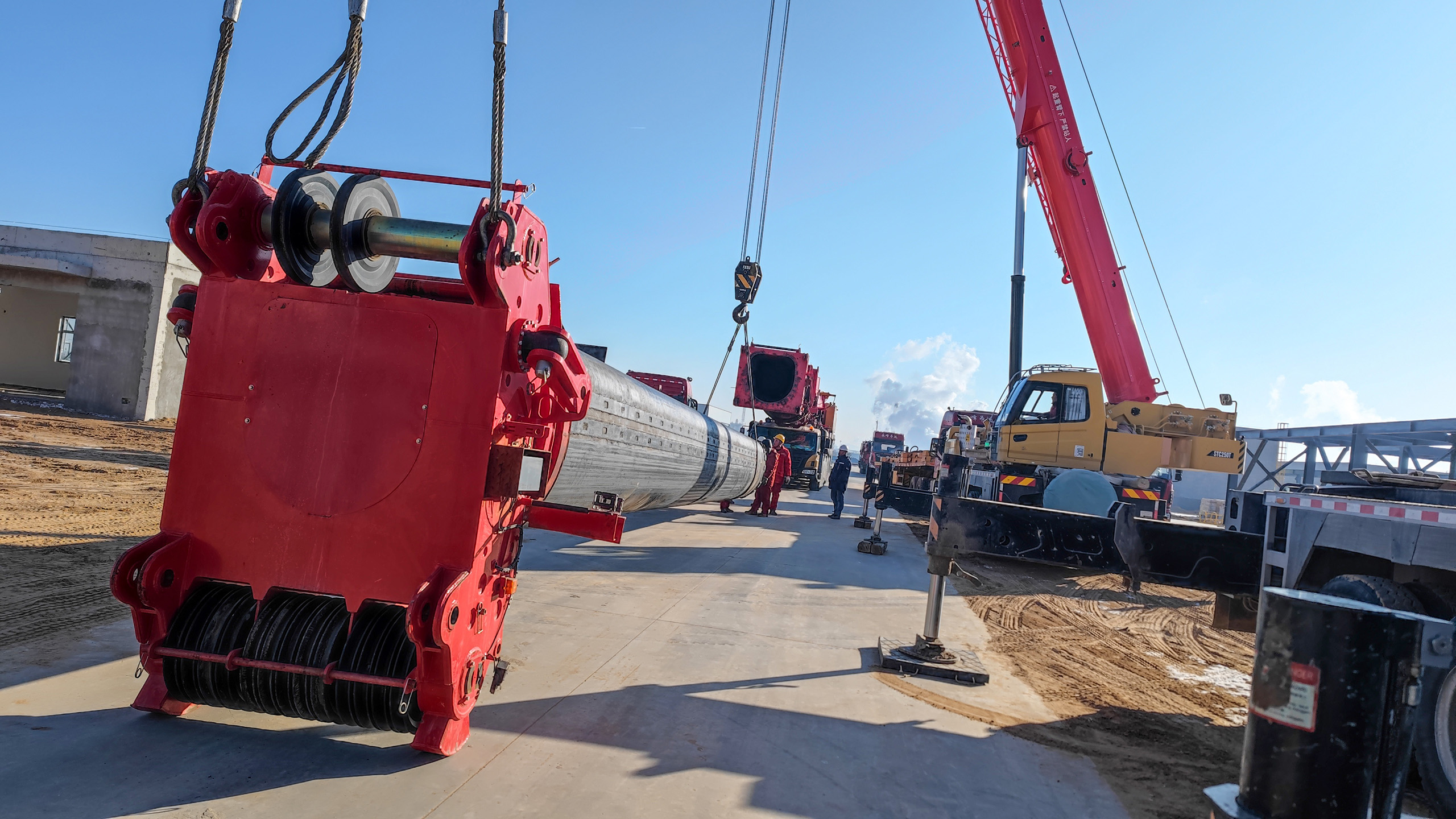

组装大臂,需要两台小吊车组装。

组装大臂,需要两台小吊车组装。678三节大臂,重量好像是28吨。

主吊车。

主吊车。

装置大臂

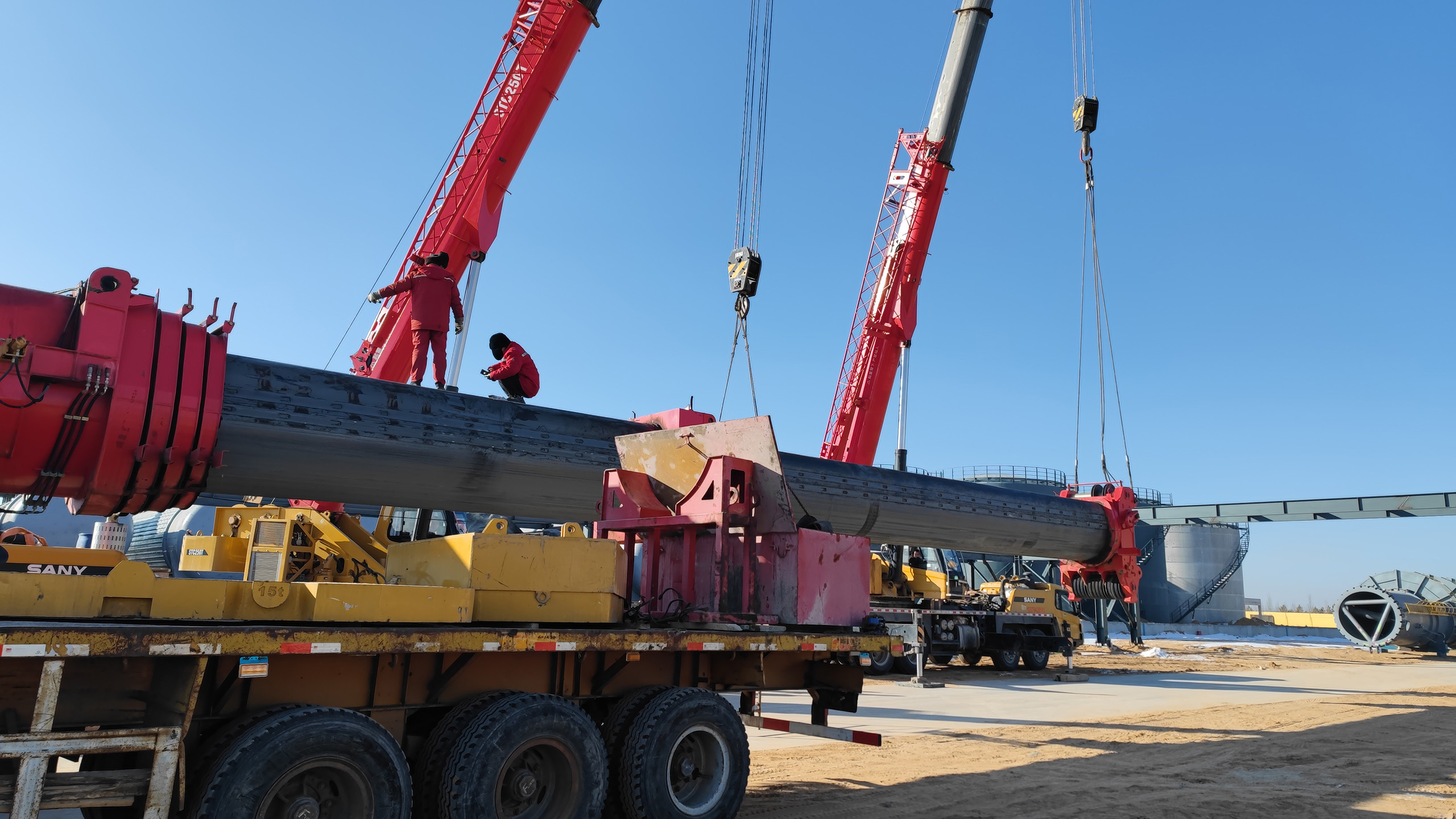

组装大臂,55吨吊车和25吨吊车抬吊,大约用3个小时。

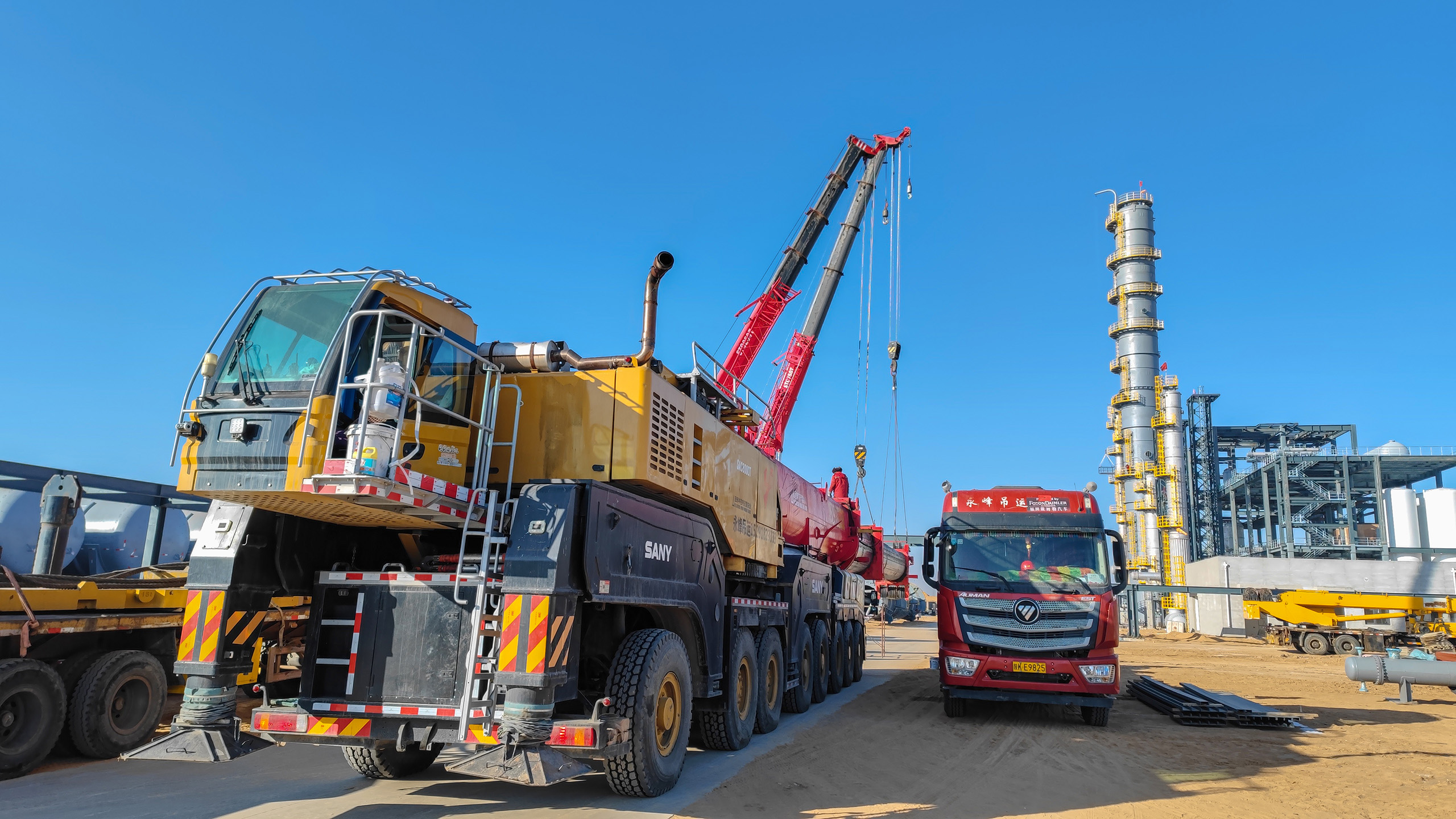

装置大臂

组装大臂

超起

800吨吊车的超起。超起组装完成,是中午12点,中午下班的时间了。

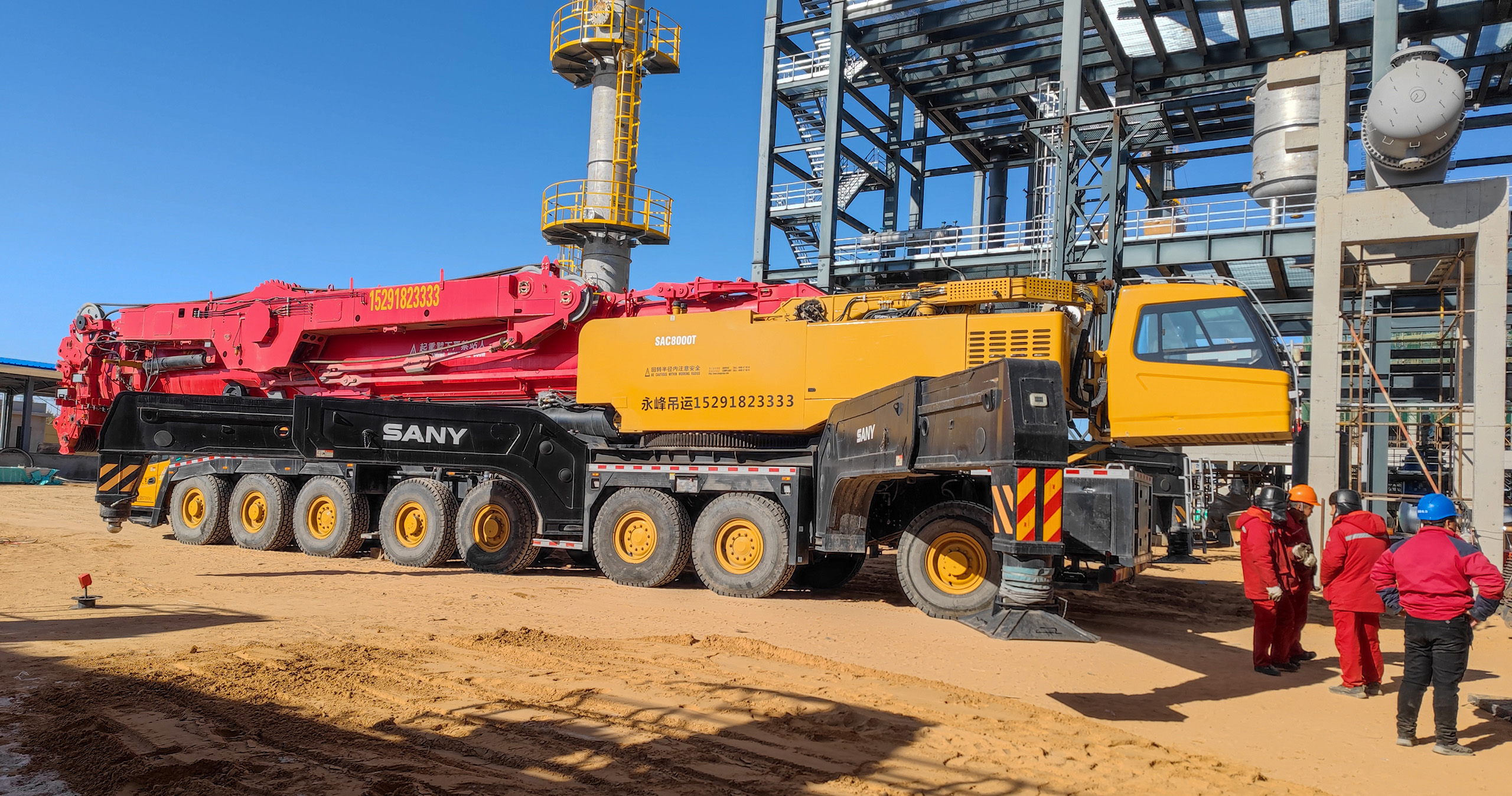

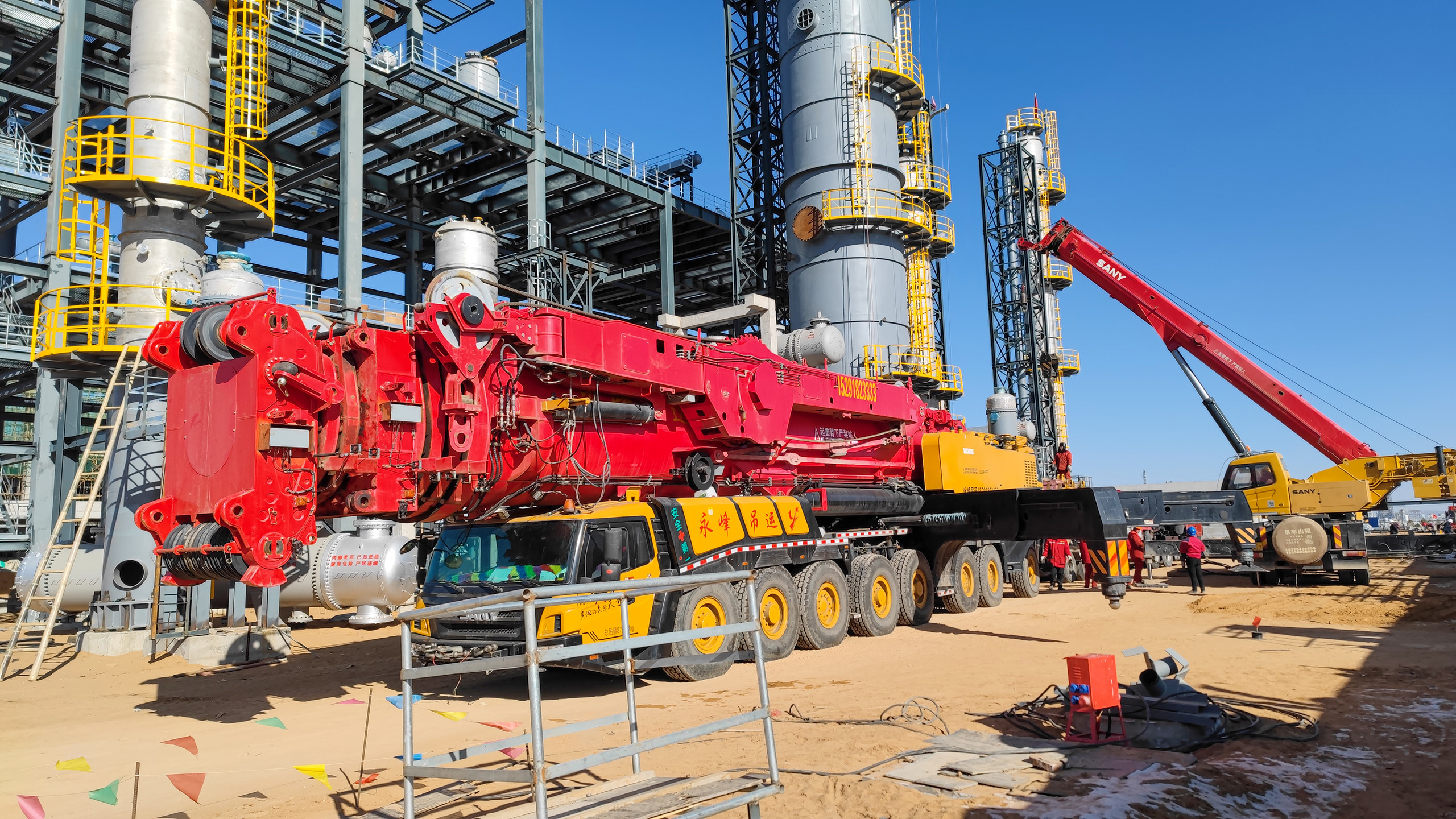

吊车站位

吊车开到位,吊车的中心位置,需要反复测量,精确定位。

吊车站位

吊车站位。

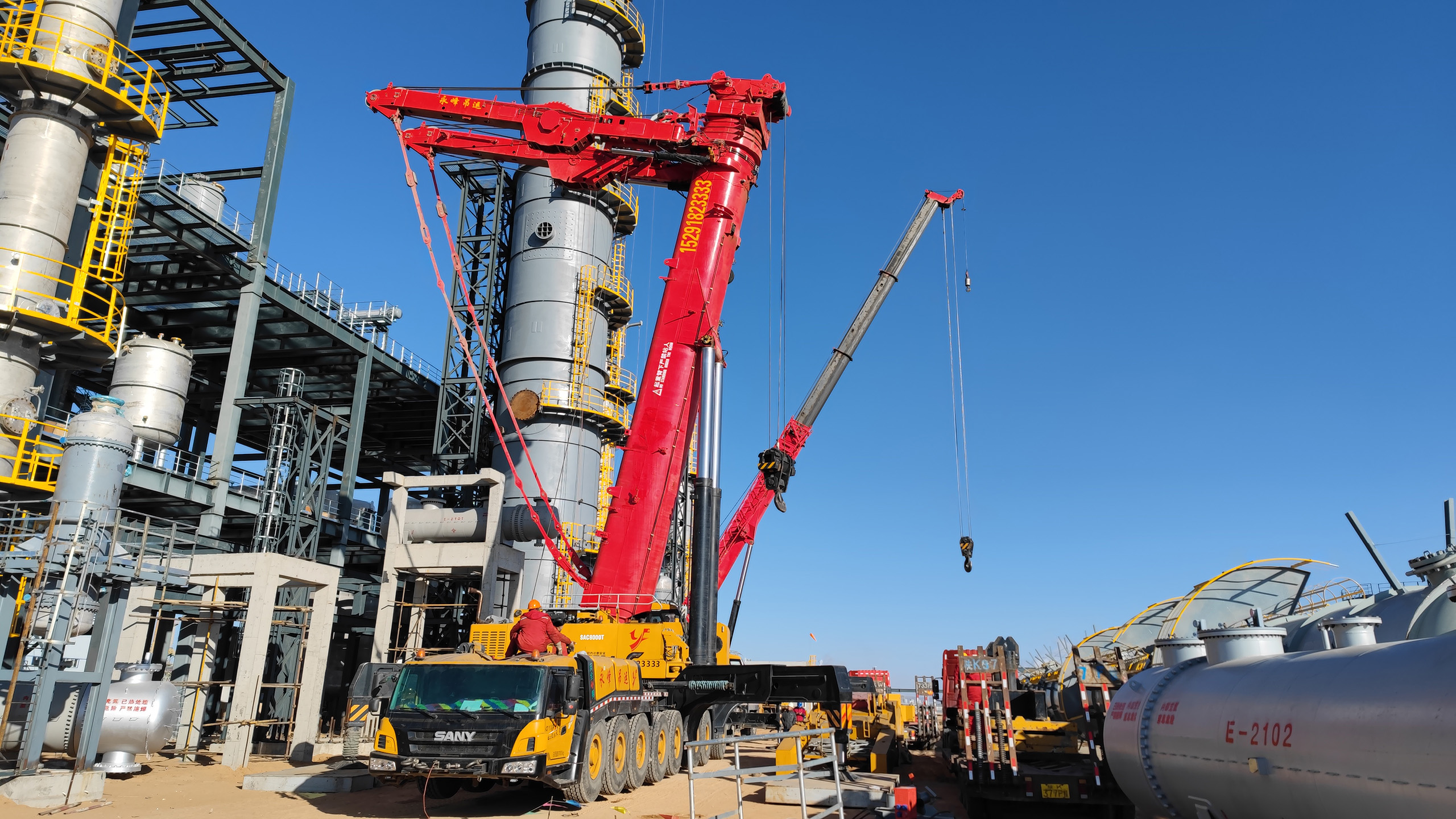

吊车支车组装配重。

吊车支车组装配重。安装路基板,挂配置,都是55吨配合吨,用主吊车太慢了。

装置

吊车组装完毕,开始出杆。

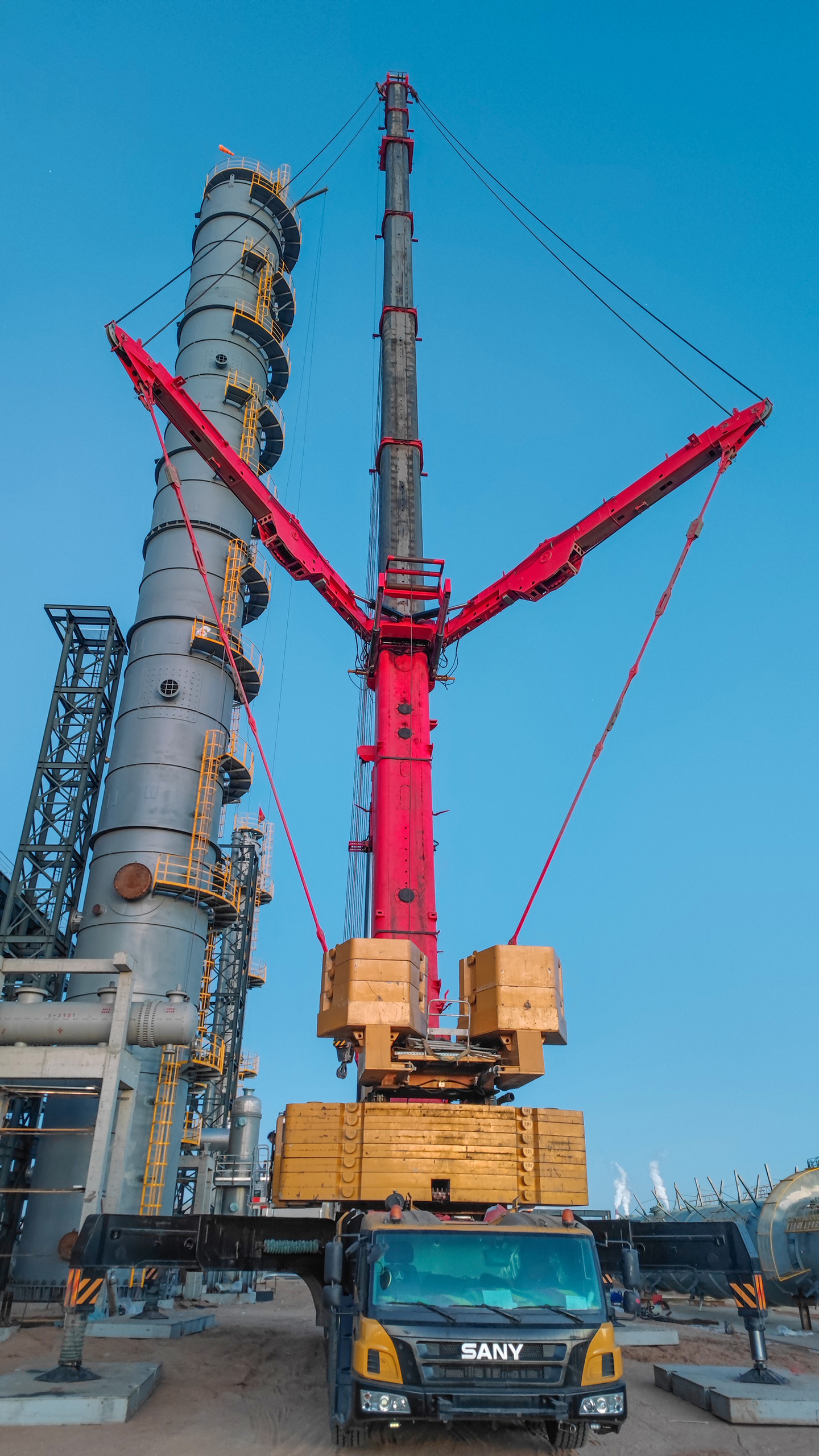

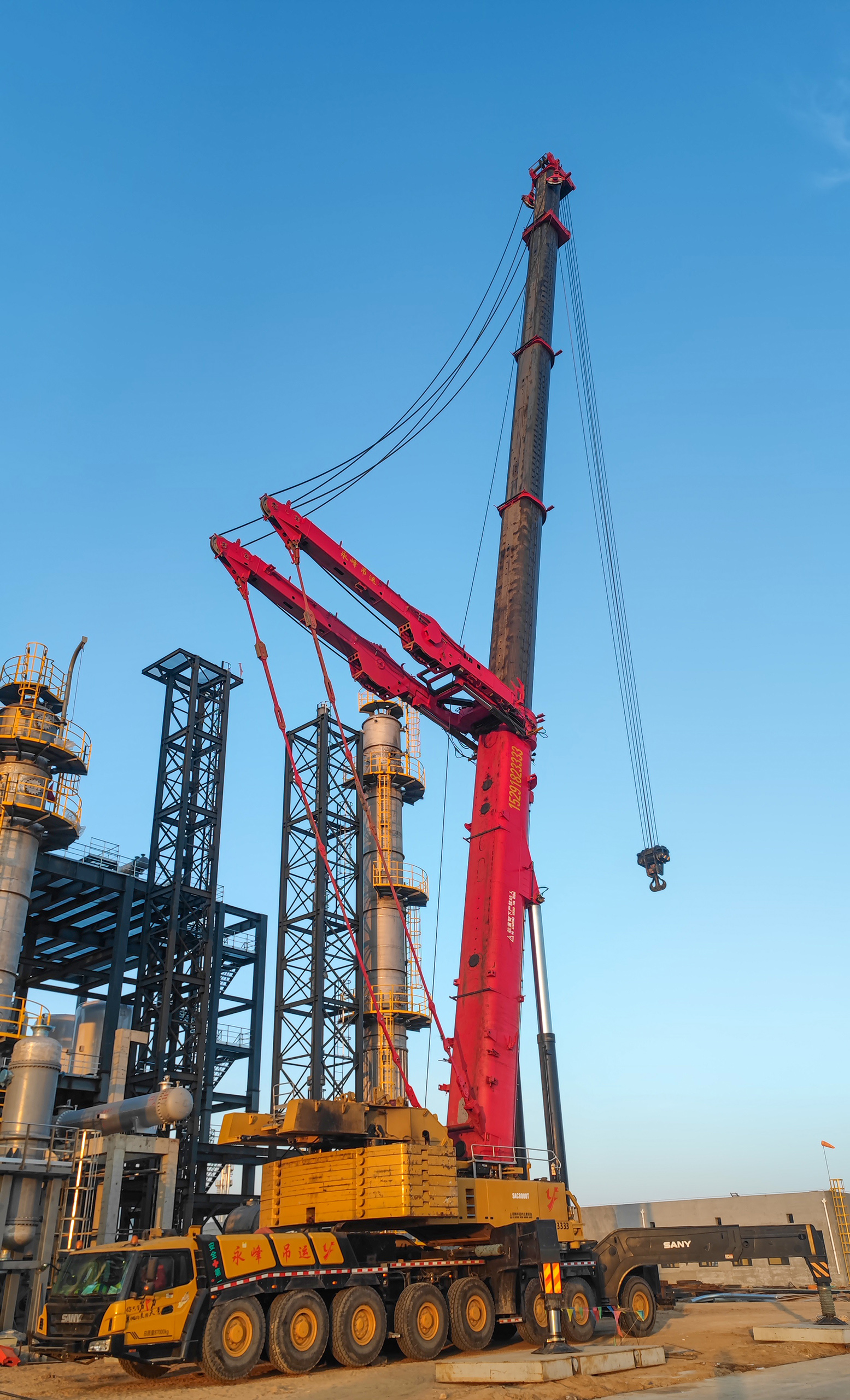

吊车出杆完成

吊车出杆完成。杆长71米,出杆用了近一个小时。到了下午六点多,组装吊车完成,用了整整一天的时间。共挂了160吨配重。

二,第二天,2024年1月28日,吊装二塔,挪车。

经历了前几天的寒潮,今天气温回升,天气很暖和,也没有风,天气很给力。

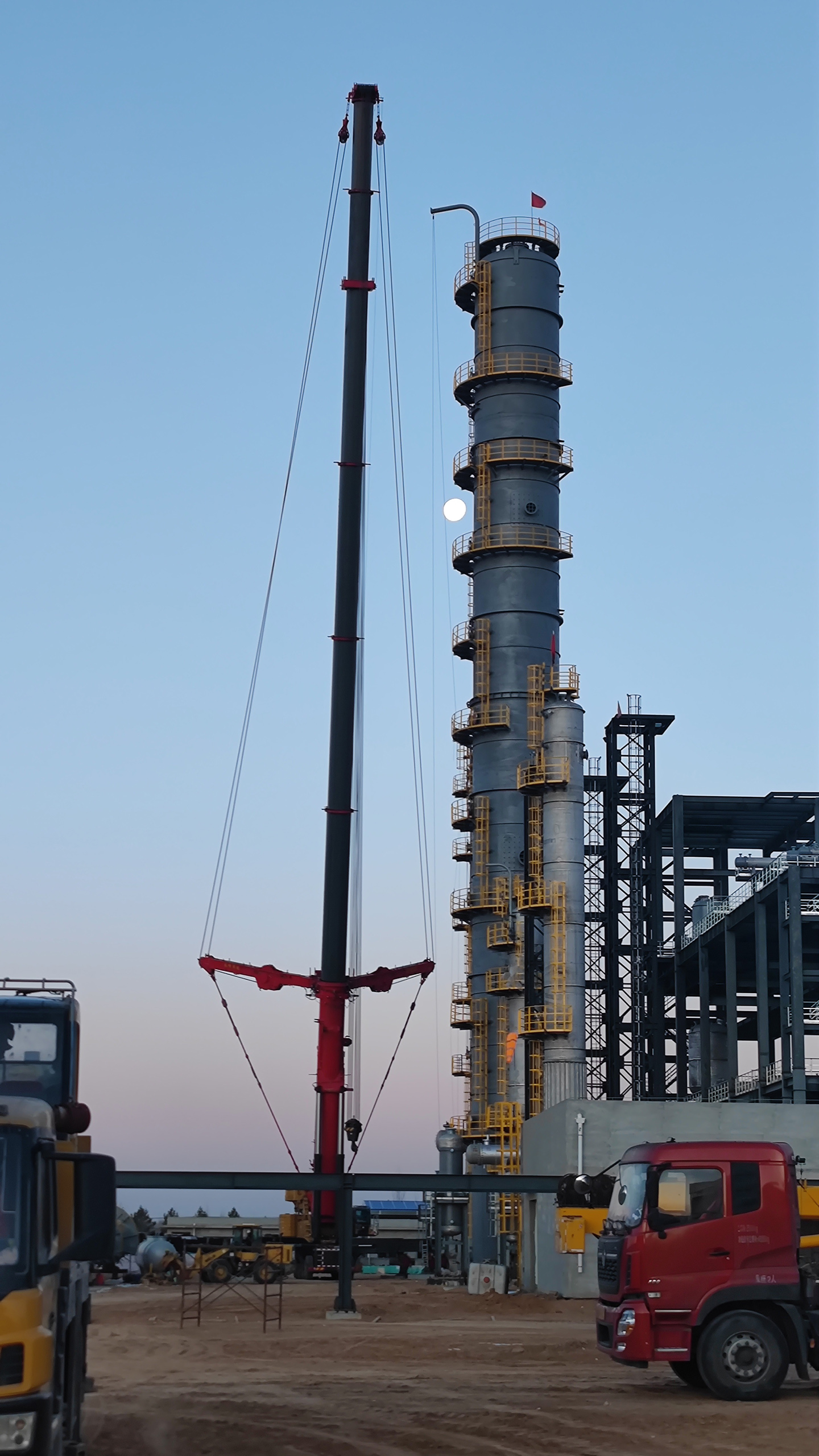

早晨的工地

早晨的工地,不到8点,开始干活。

吊装换热器

先吊装换热器。换热器在20米层平台,重量35吨。

吊装换热器

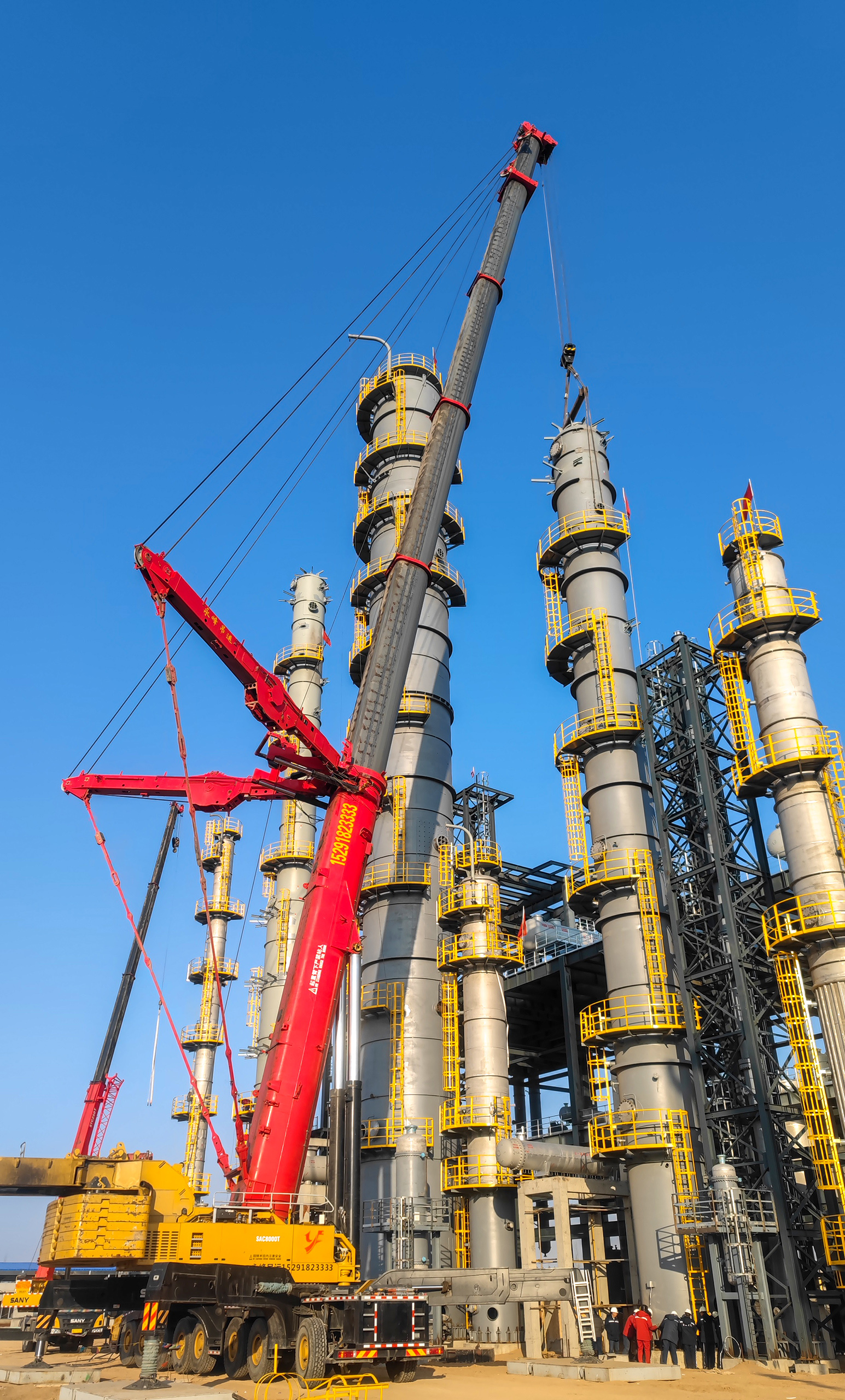

吊装换热器

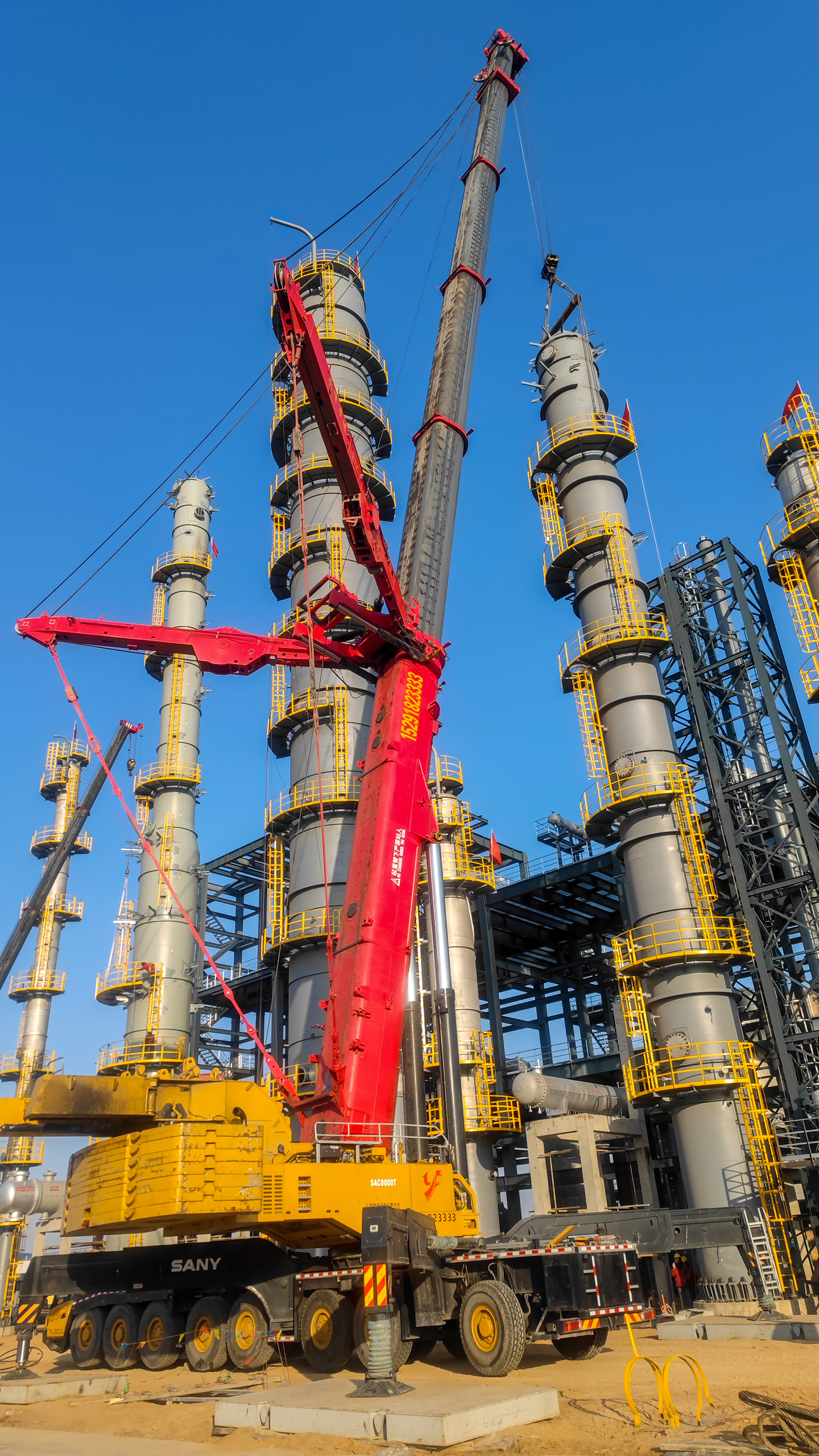

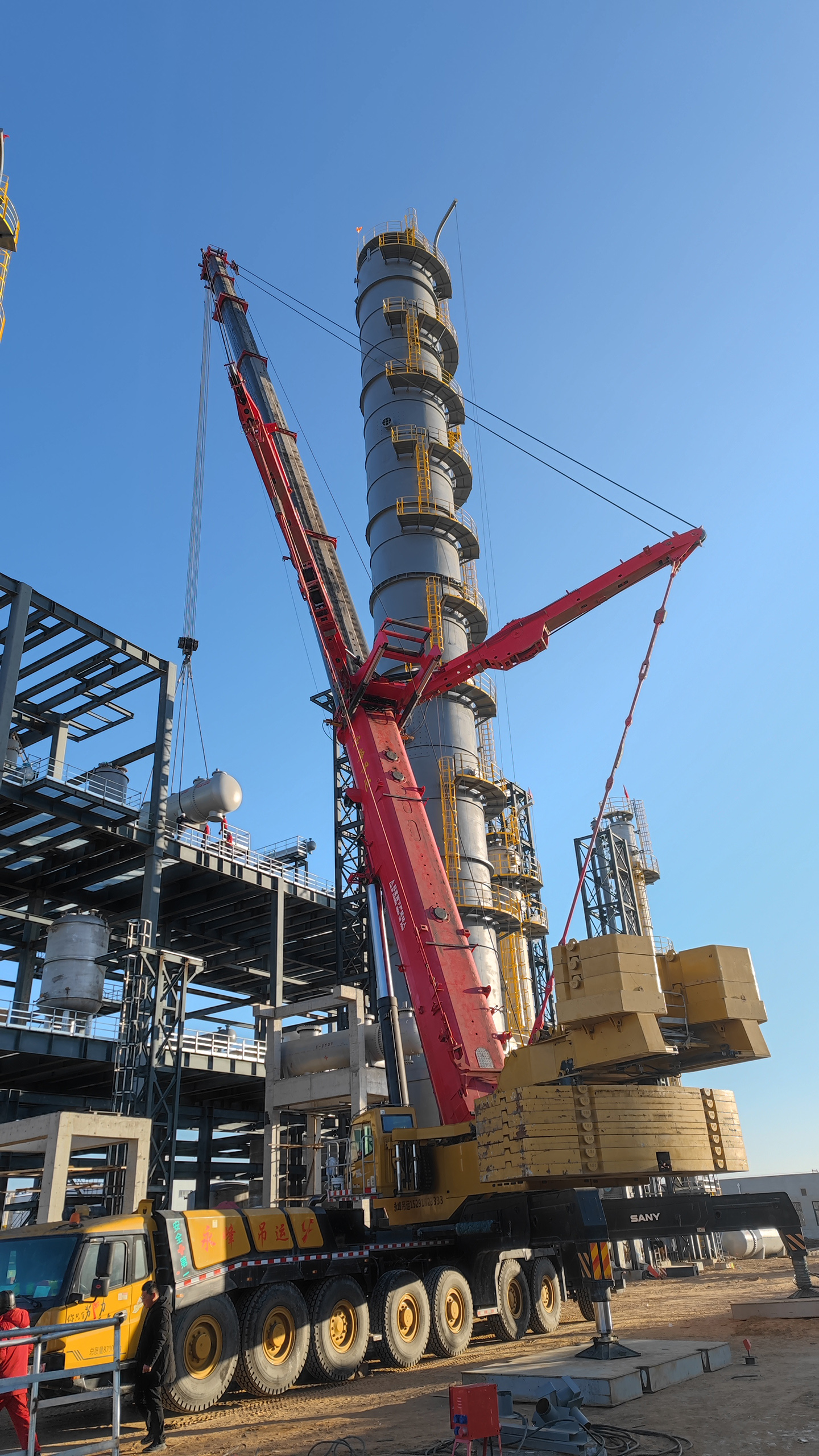

换热器就位

换热器很快就位。

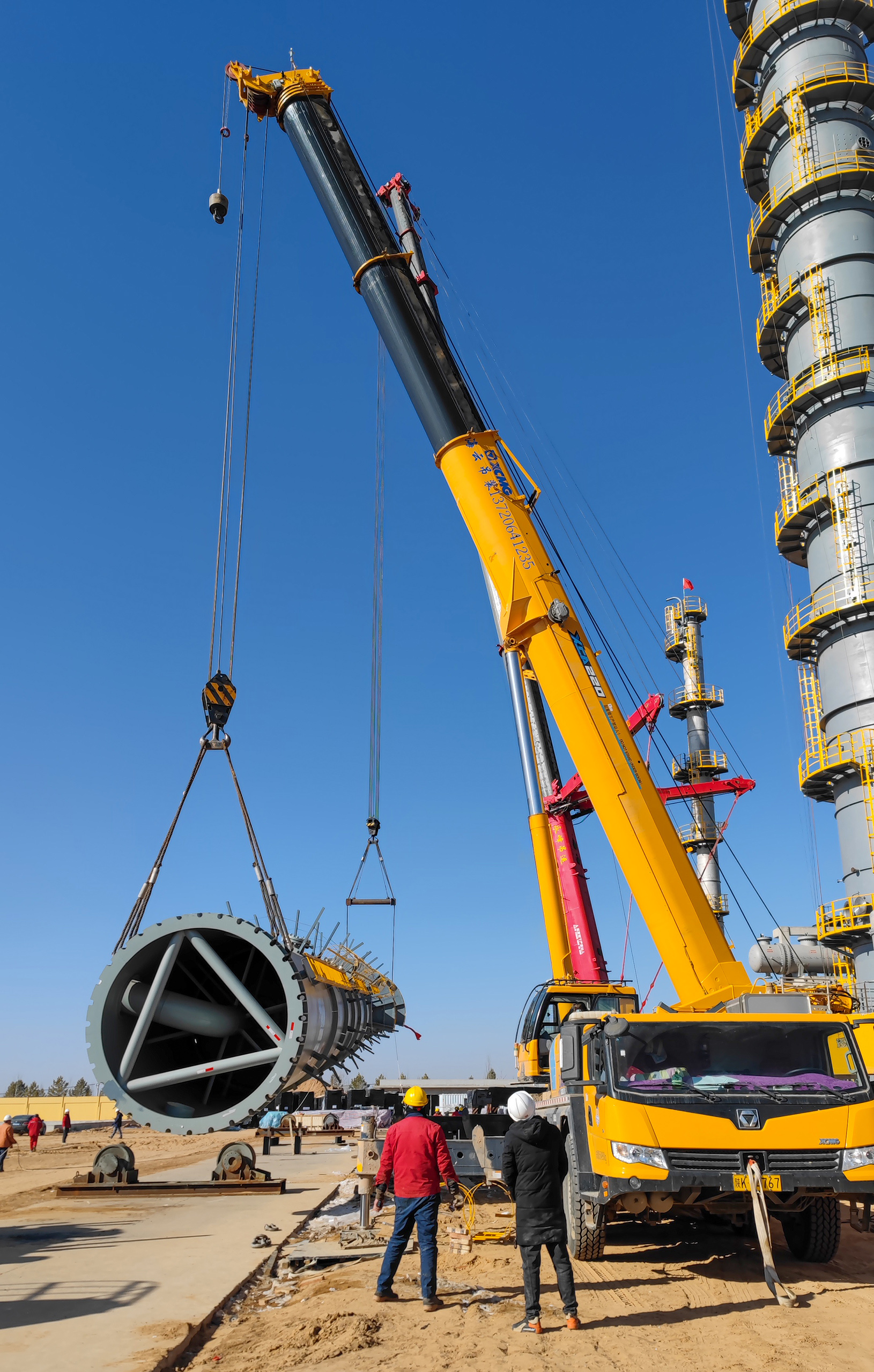

吊装二塔

吊装二塔。遛尾吊车采用徐工130吨吊车。遛尾吊车在出杆的时候,卷扬机由于霜冻的原因,卷扬机钢丝绳出现了缠绕,我们四五个人紧急修复了两个小时,才修好。这期间,大吊车和现场的人员,只能焦急地等待。好在最后完全修复。

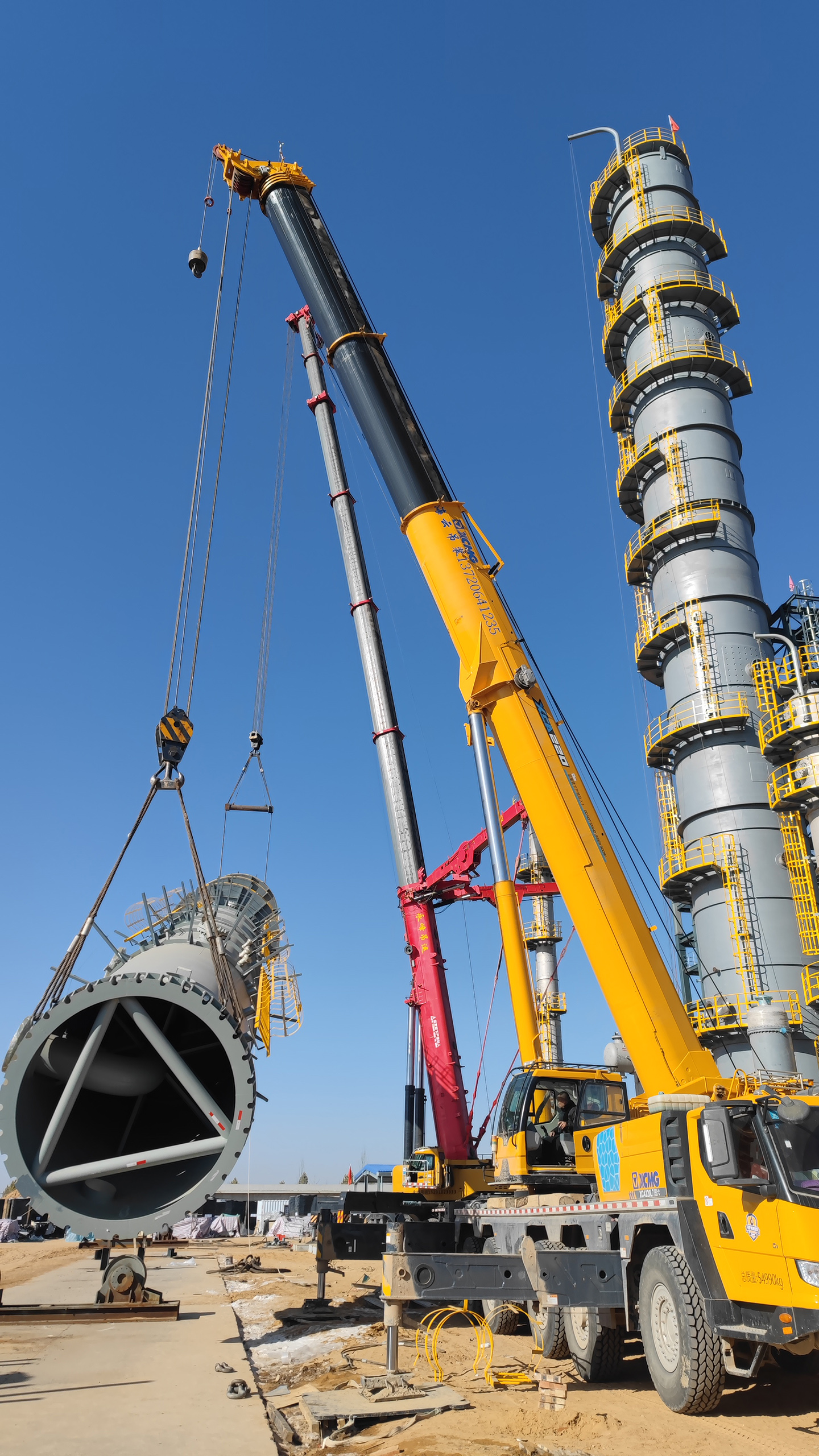

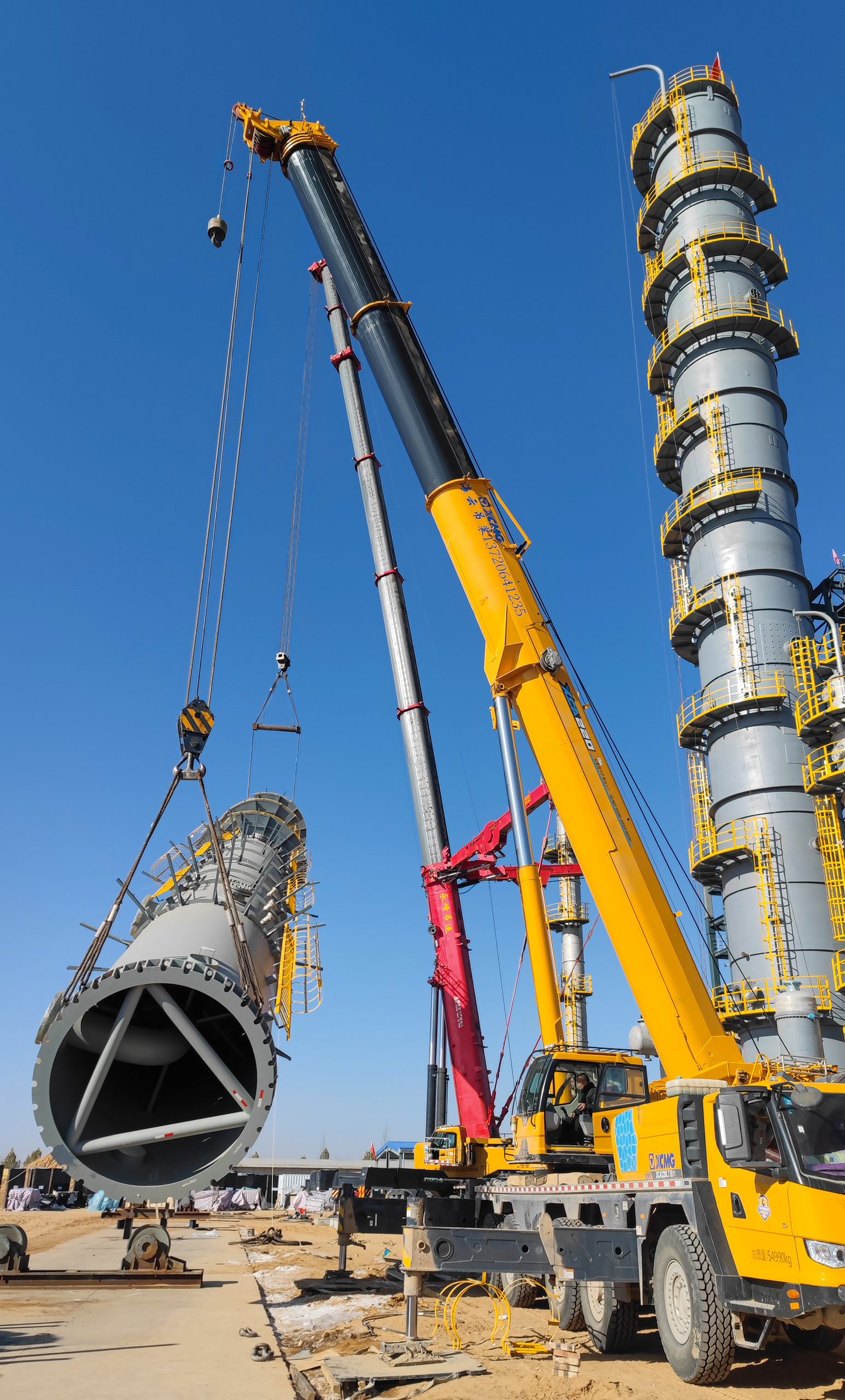

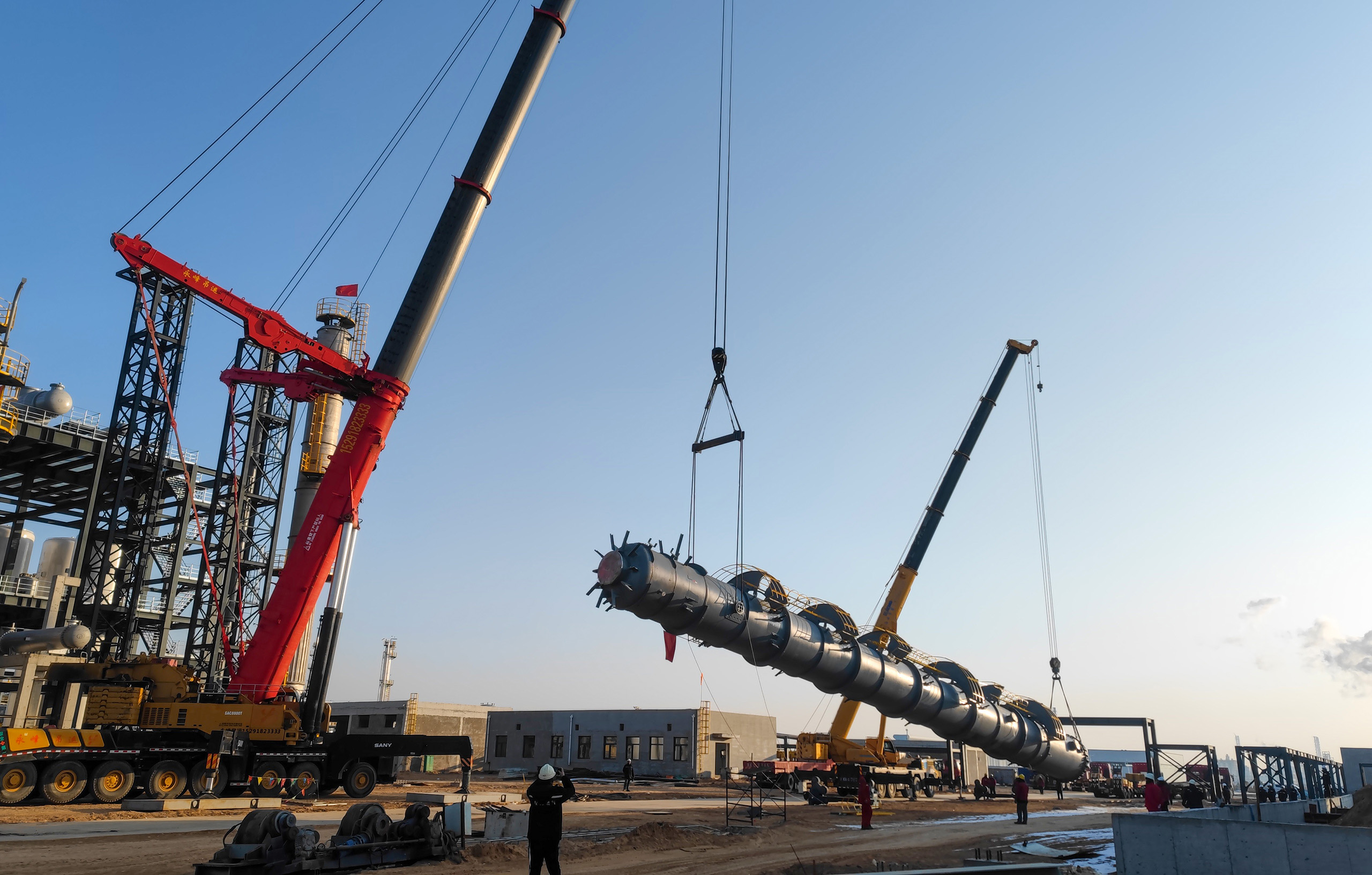

立直

立直。

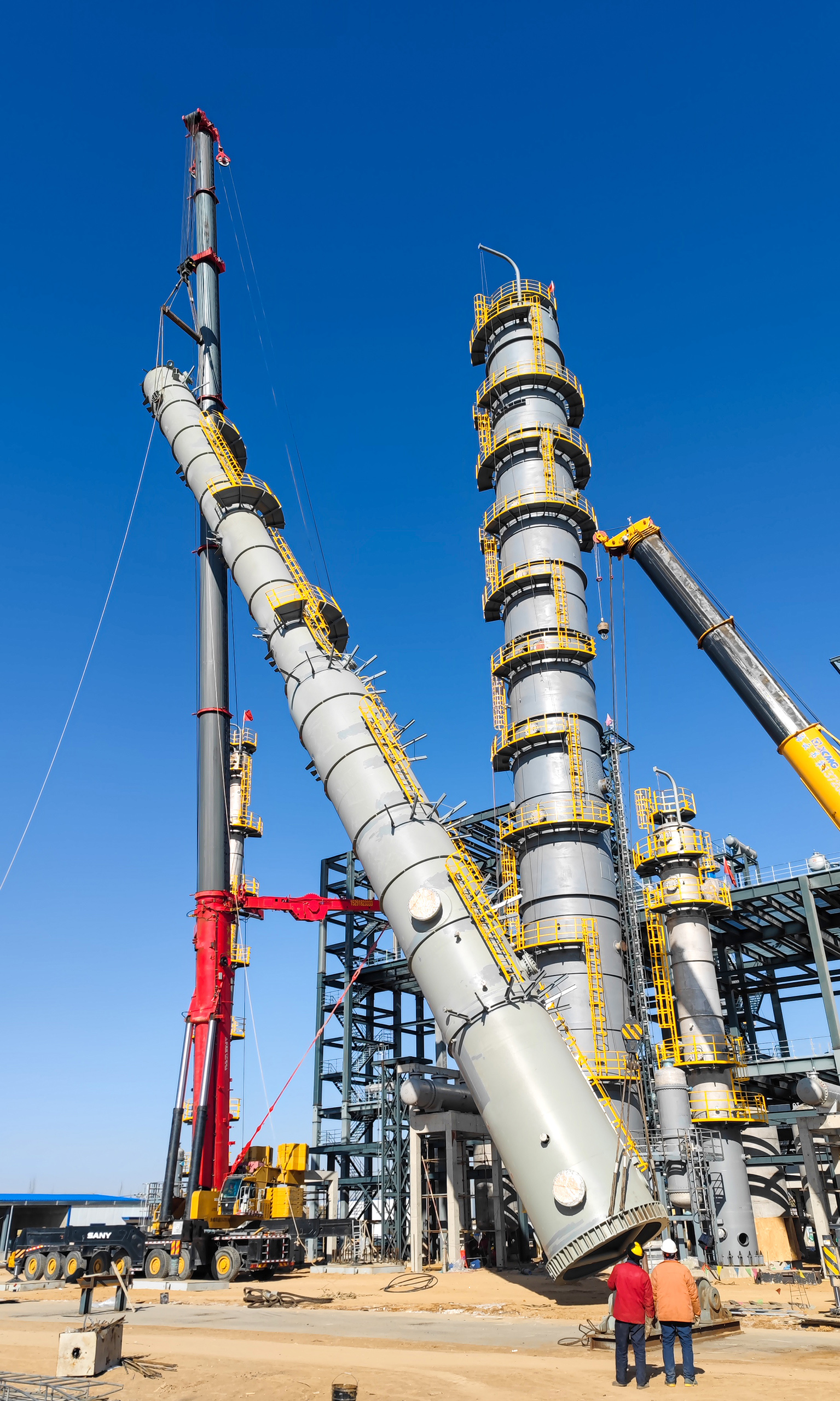

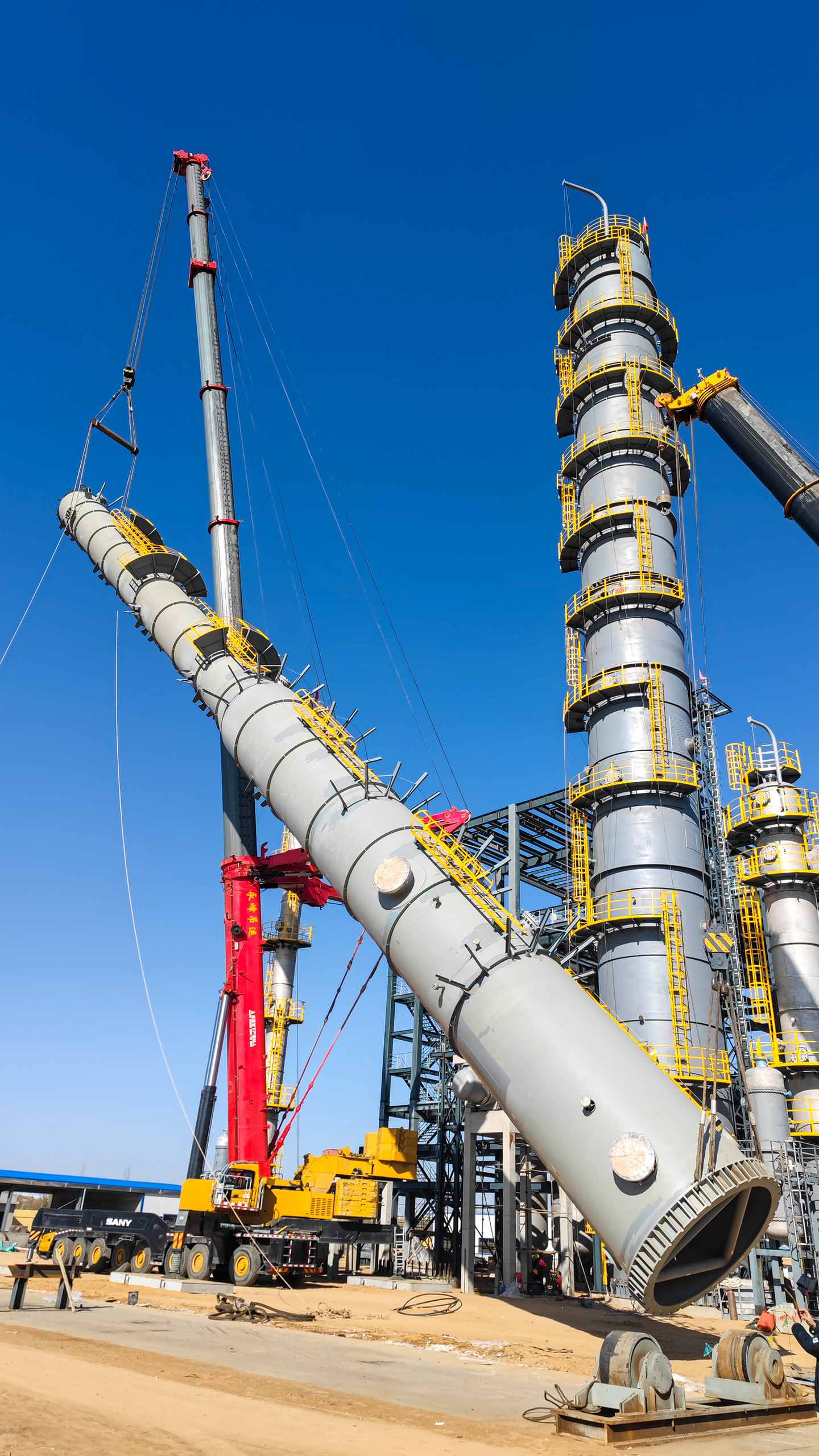

继续立直

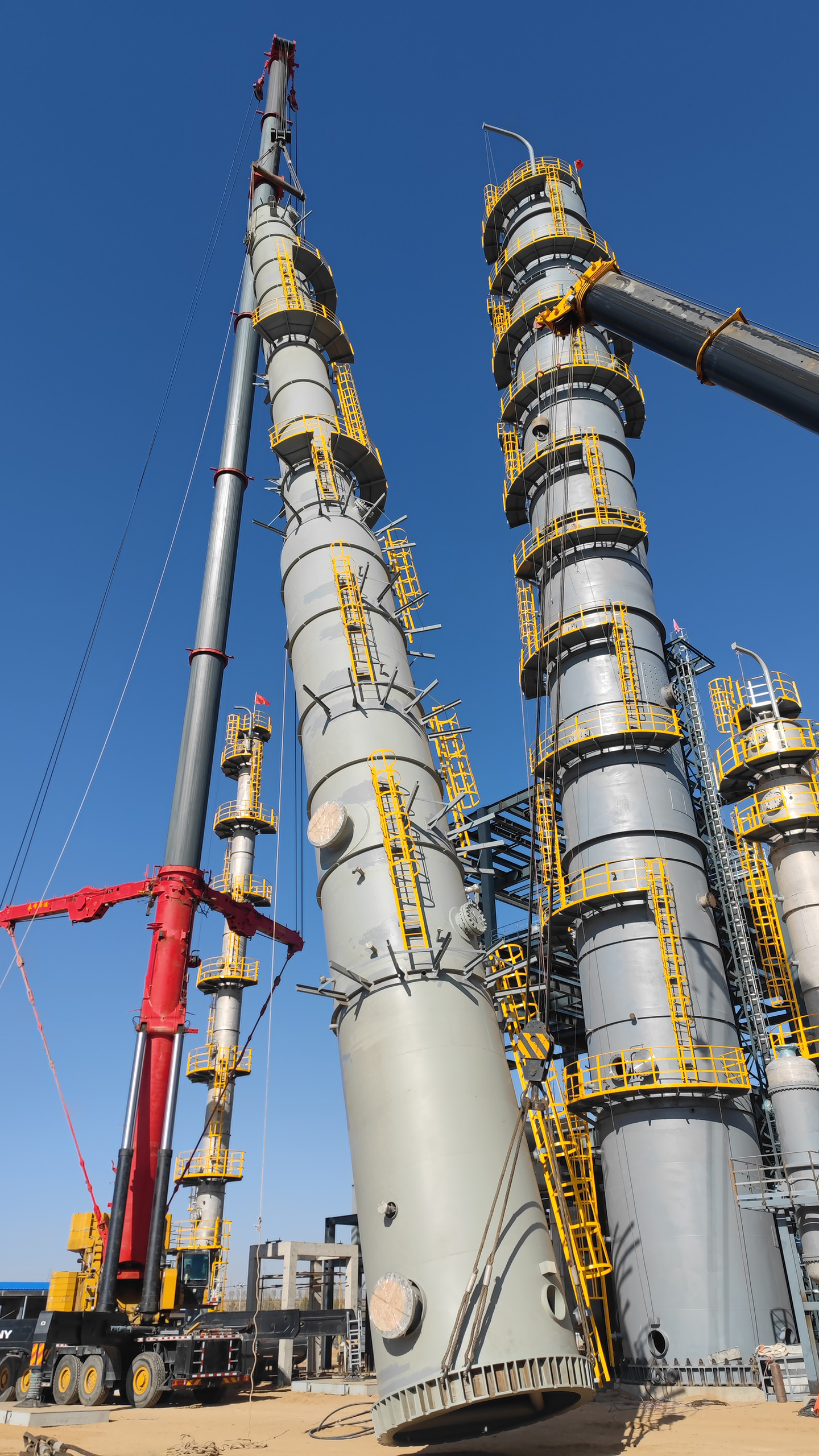

继续立直

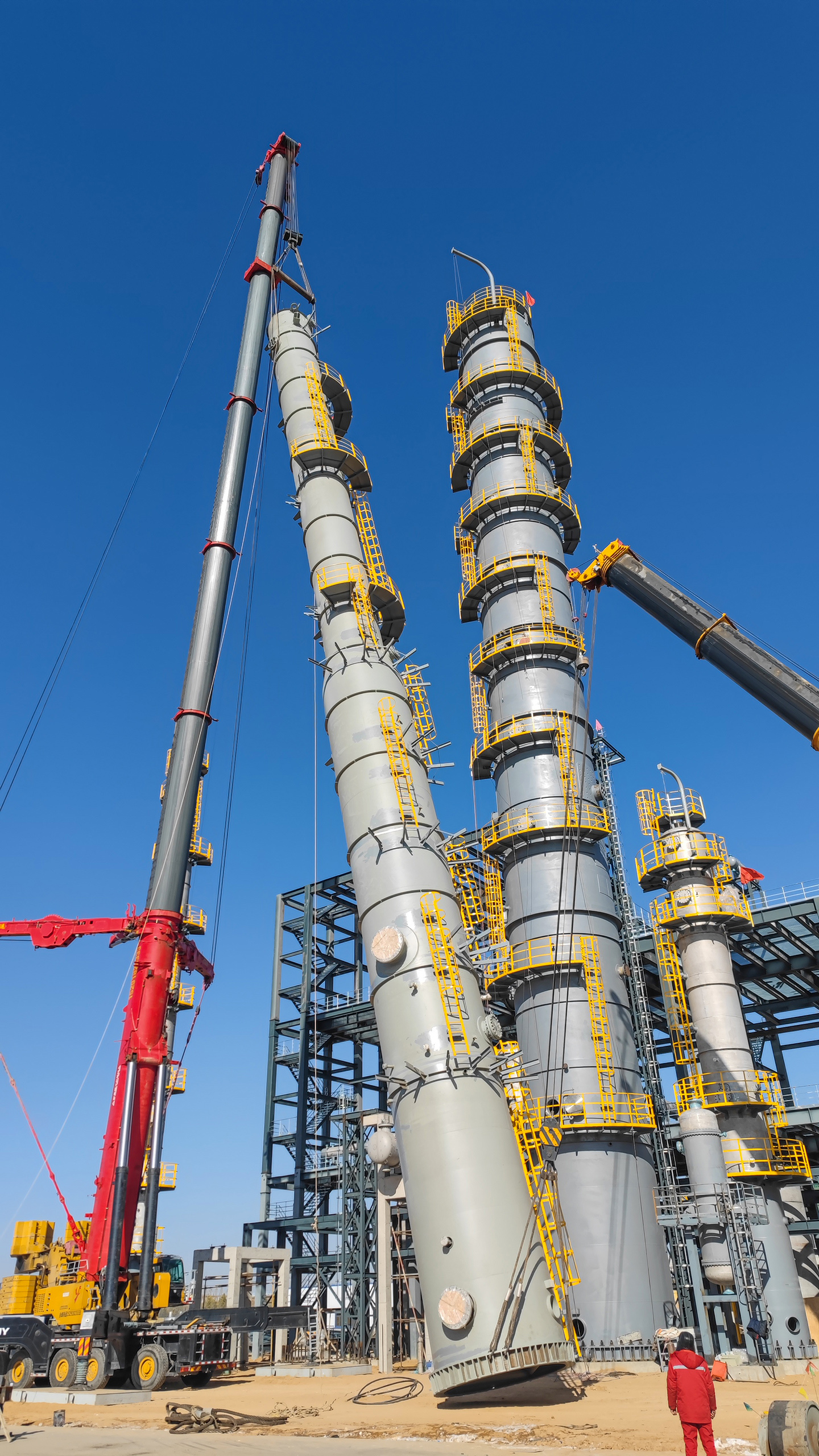

继续立直

继续立直

继续立直

继续立直

继续立直

继续立直

继续立直

继续立直

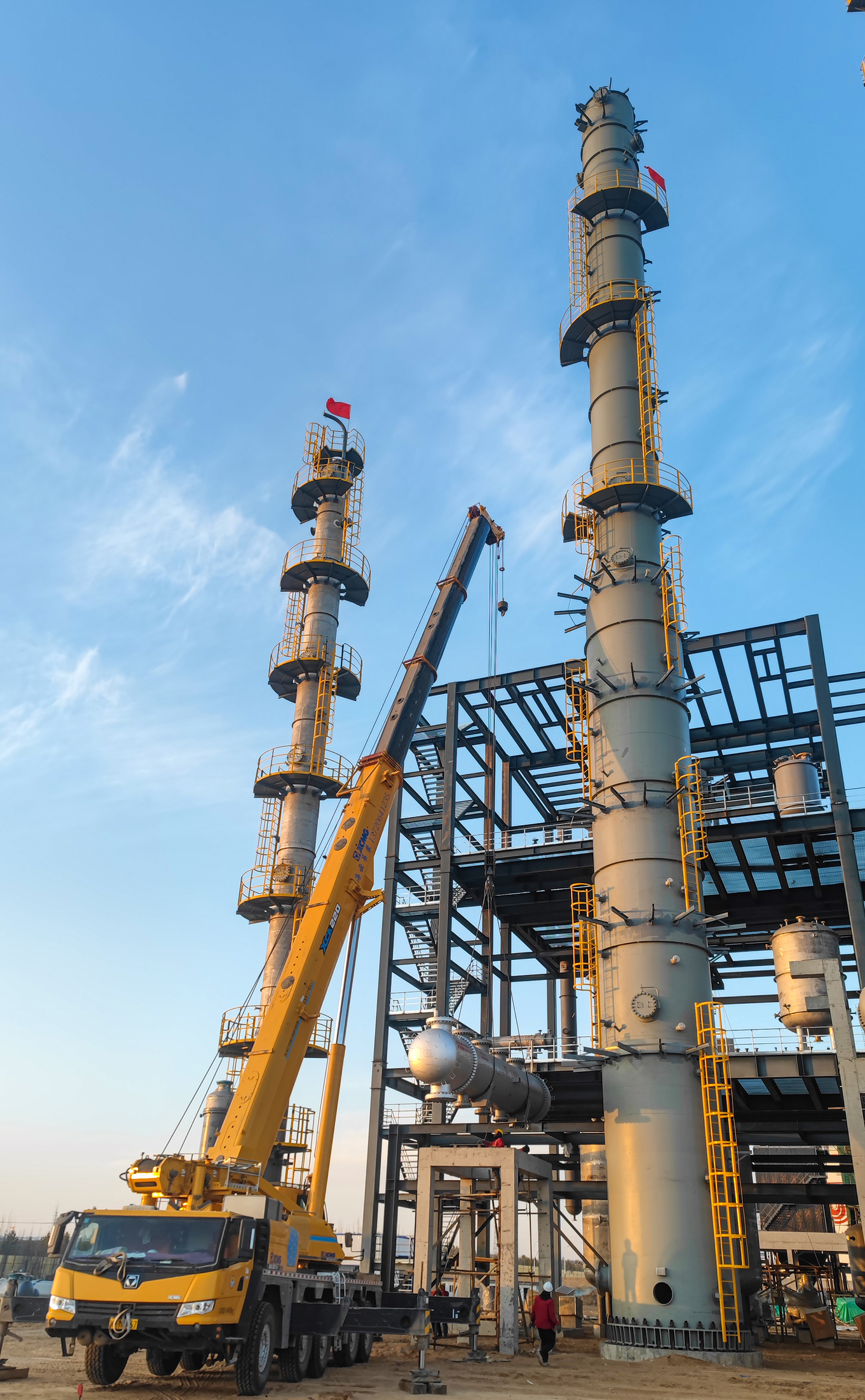

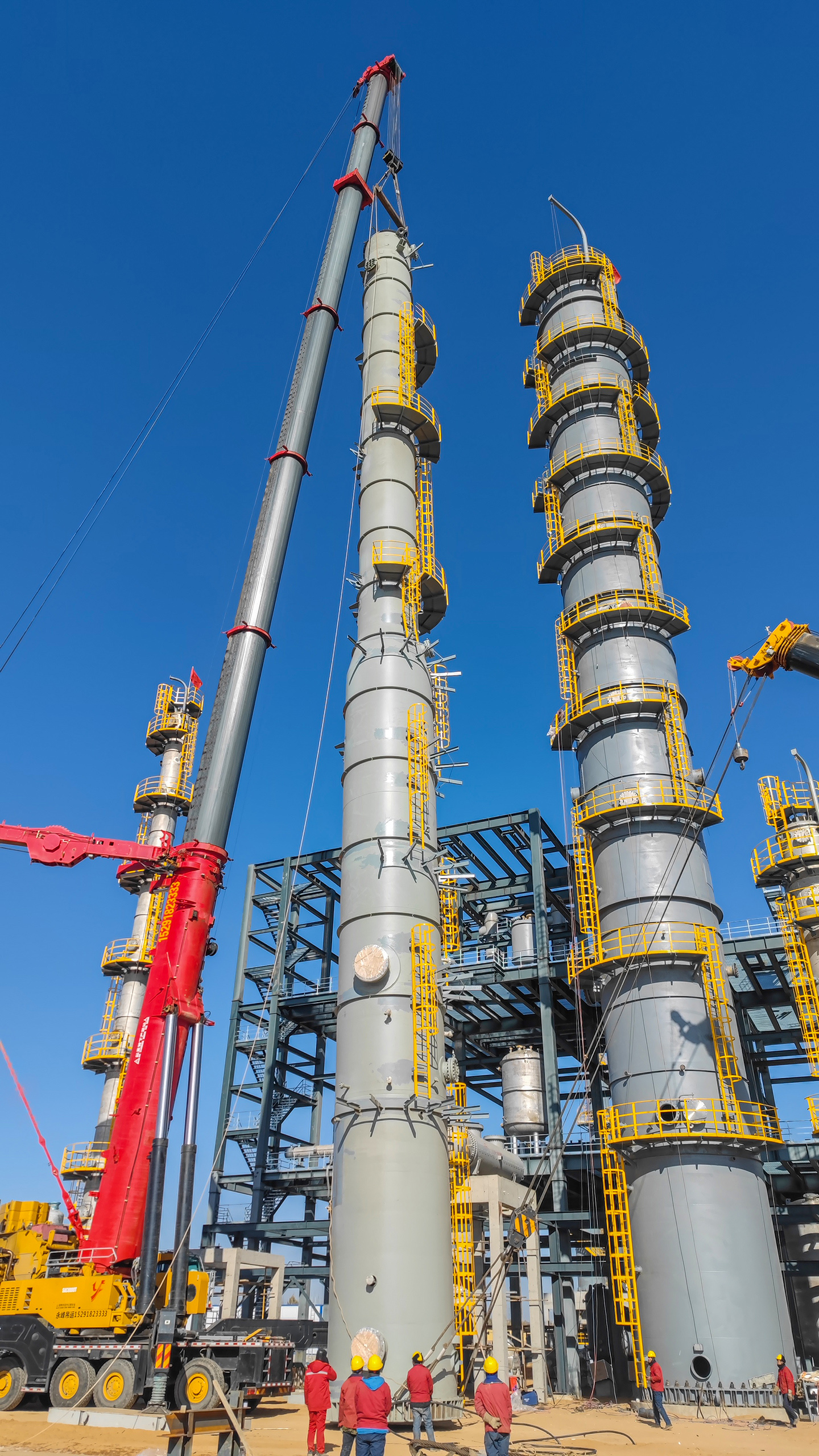

完全立直

完全立直,遛尾吊车脱钩。

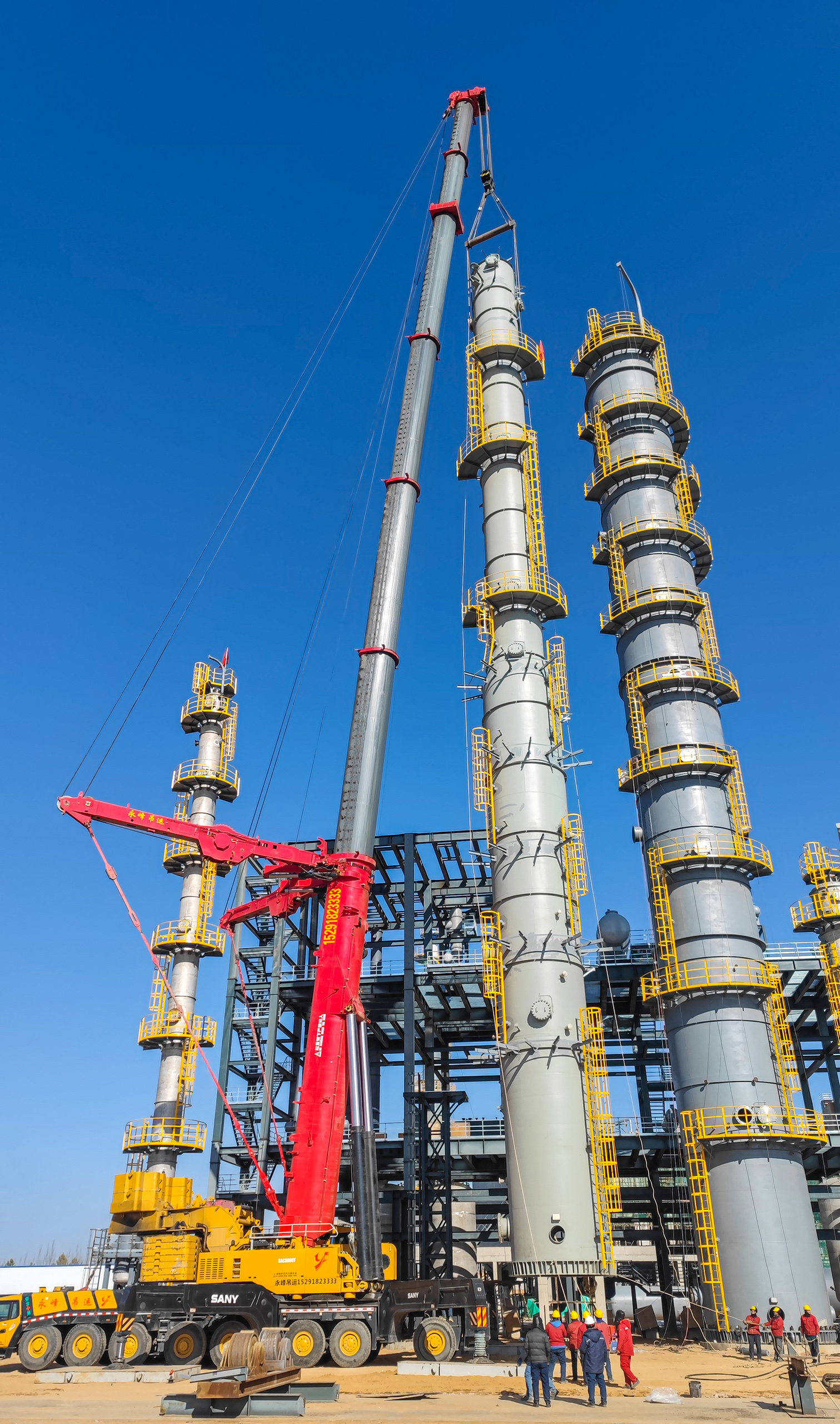

旋转到位

旋转到位

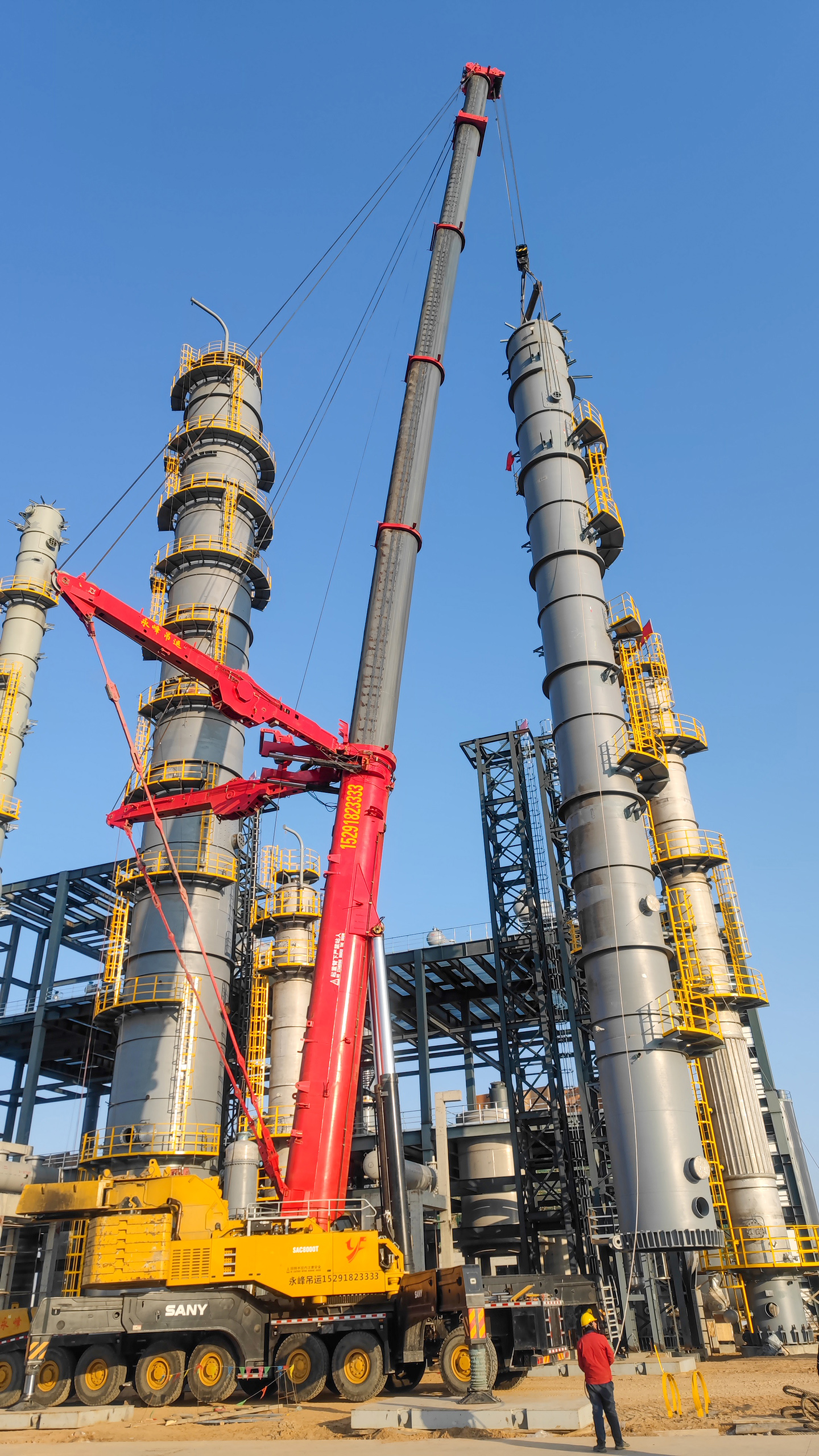

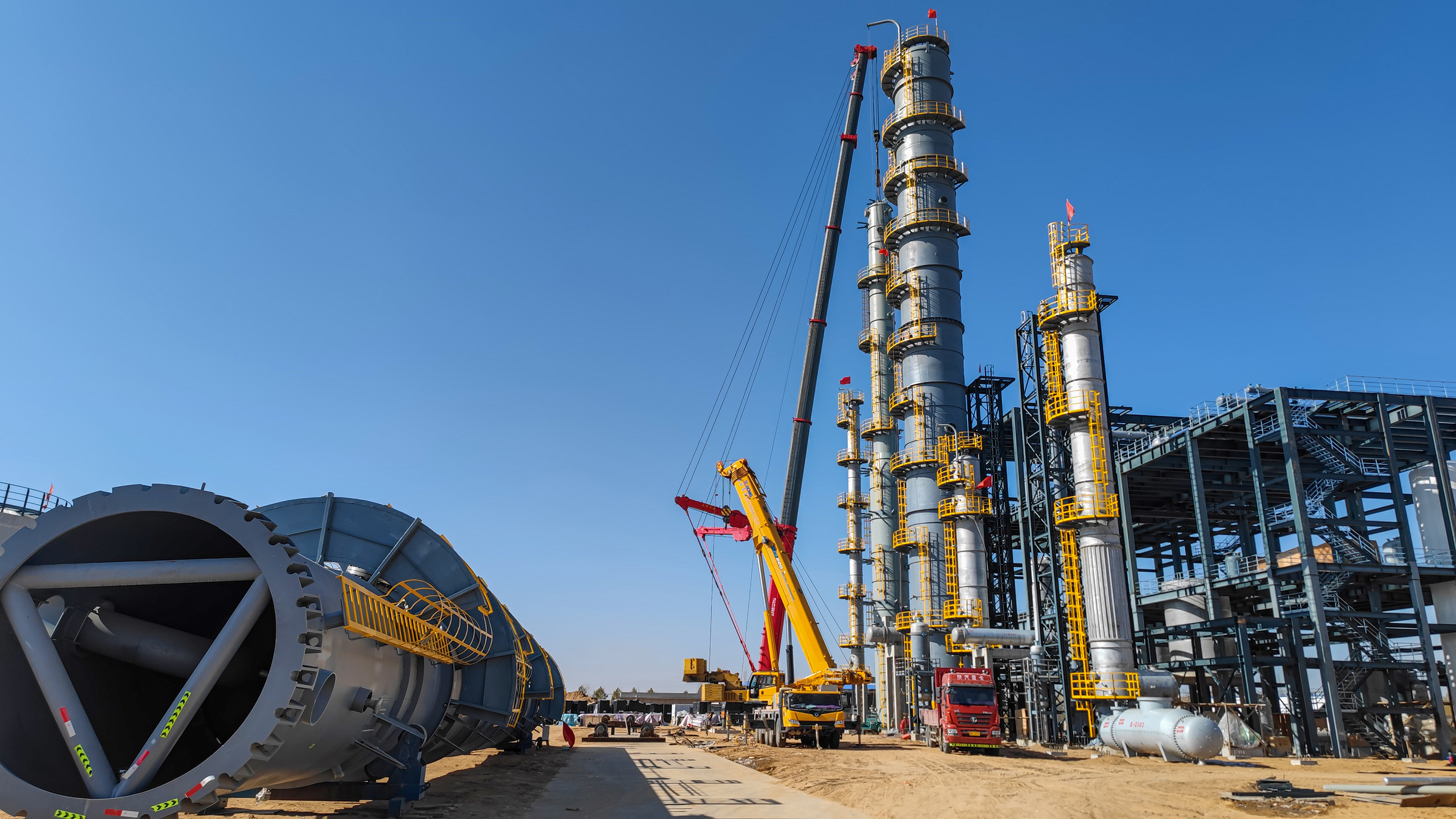

就位

就位

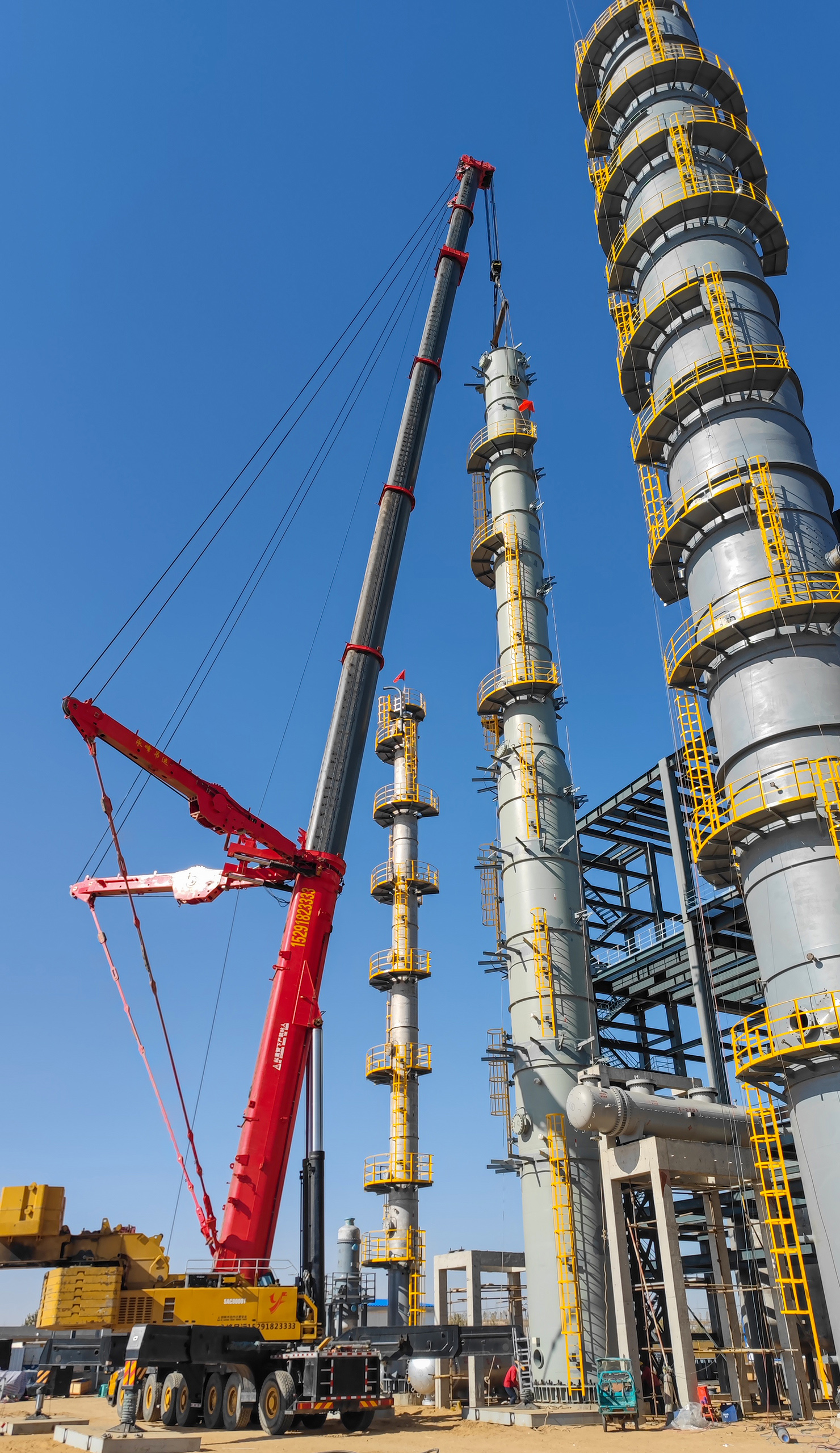

安装找正

安装找正。找正固定好,已经是中午下班的时间了。

我们工地的技术员杨工拍摄的延时视频。

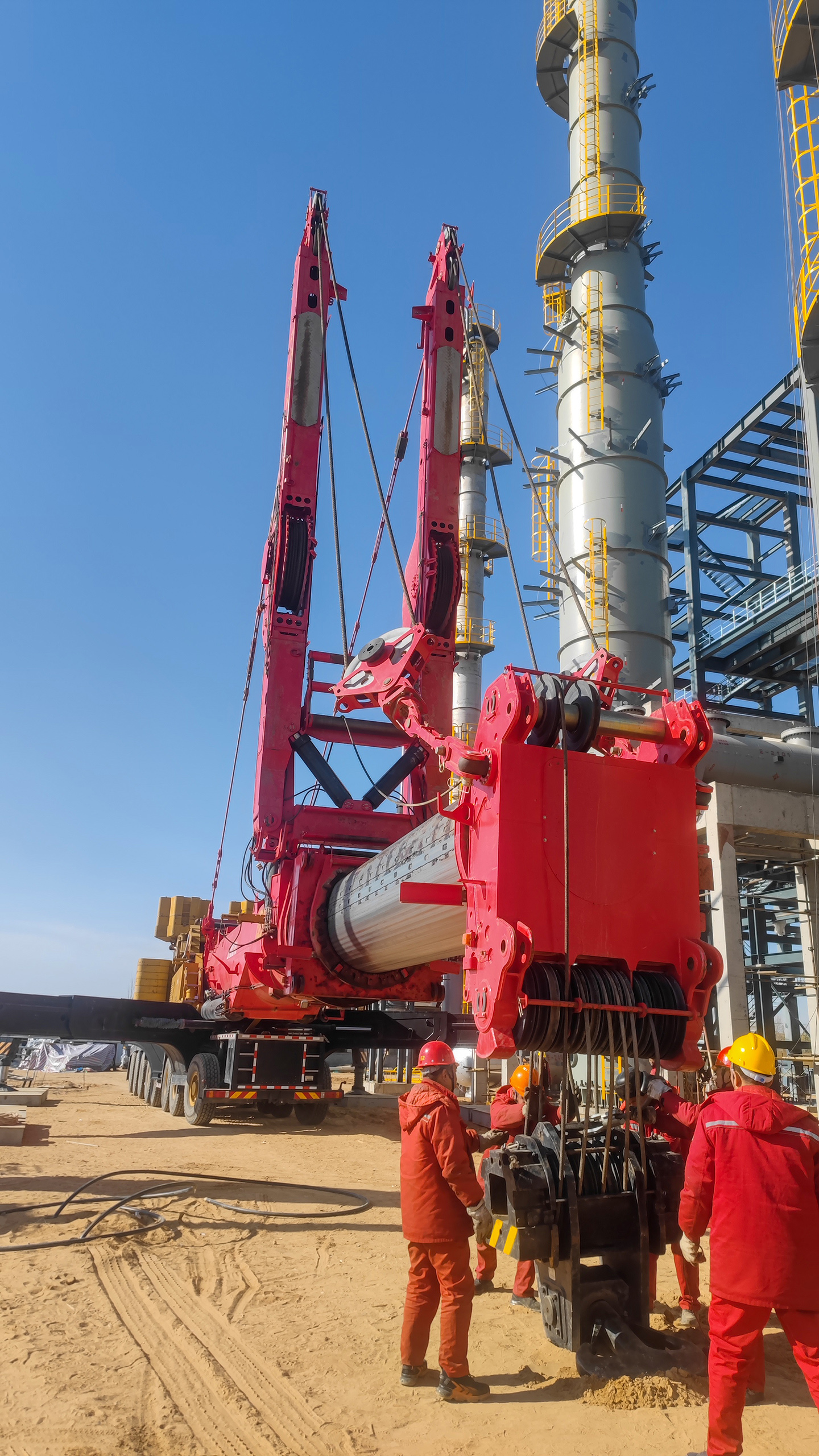

吊车钢丝绳改倍率

吃完午饭,松钩,钢丝绳自动脱钩,缩杆,准备挪车。吊车钢丝绳改倍率,由11倍率改成3倍率。这样,吊装配重时,速度能快些。

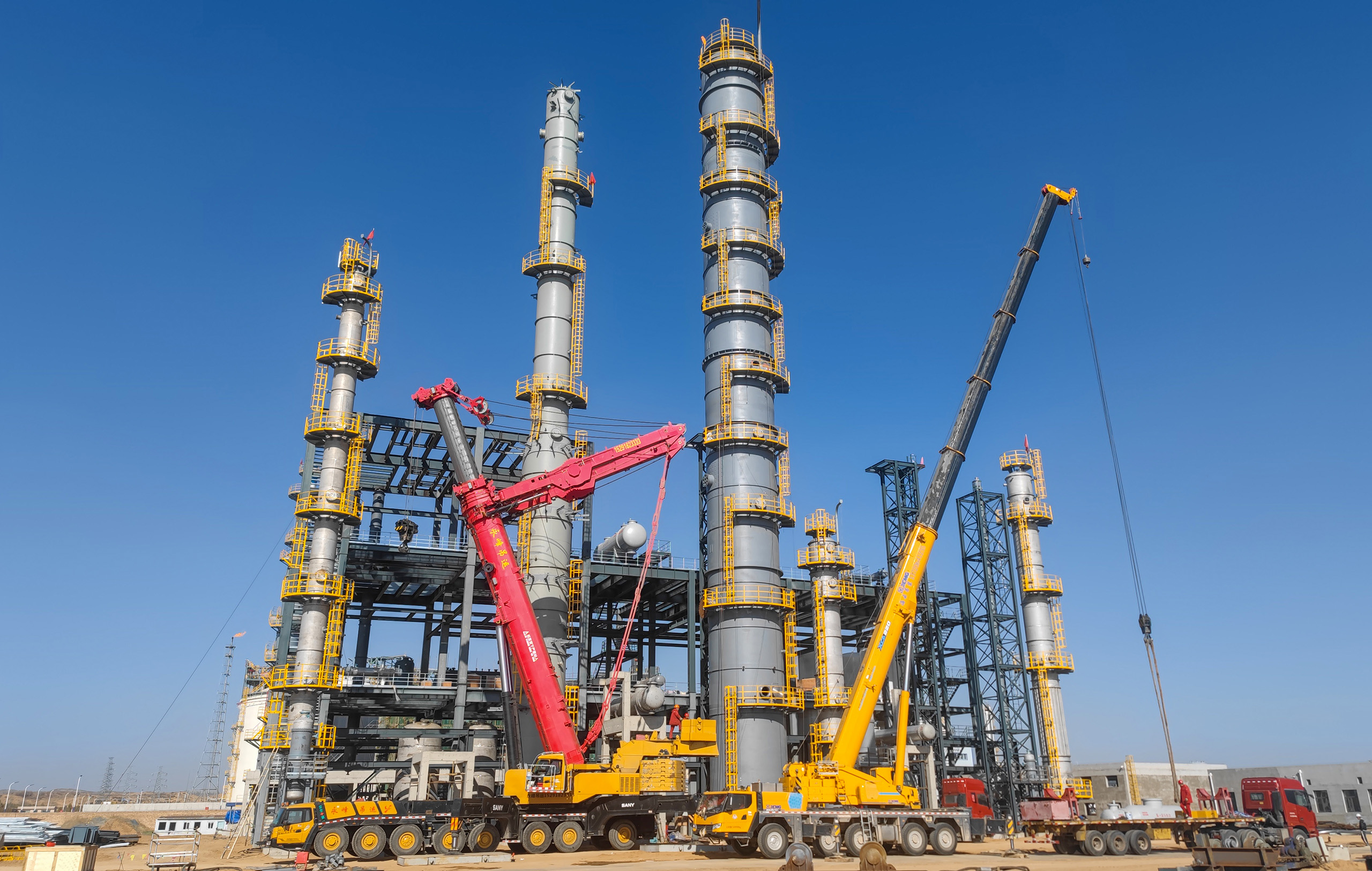

遛尾吊车配合挪车

遛尾吊车配合挪车。800吨吊车需要向东挪车约30米。800吨挪车,不用拆大臂和超起,但是配重需要都卸下来。130吨吊车,配合吊路基板和配重。

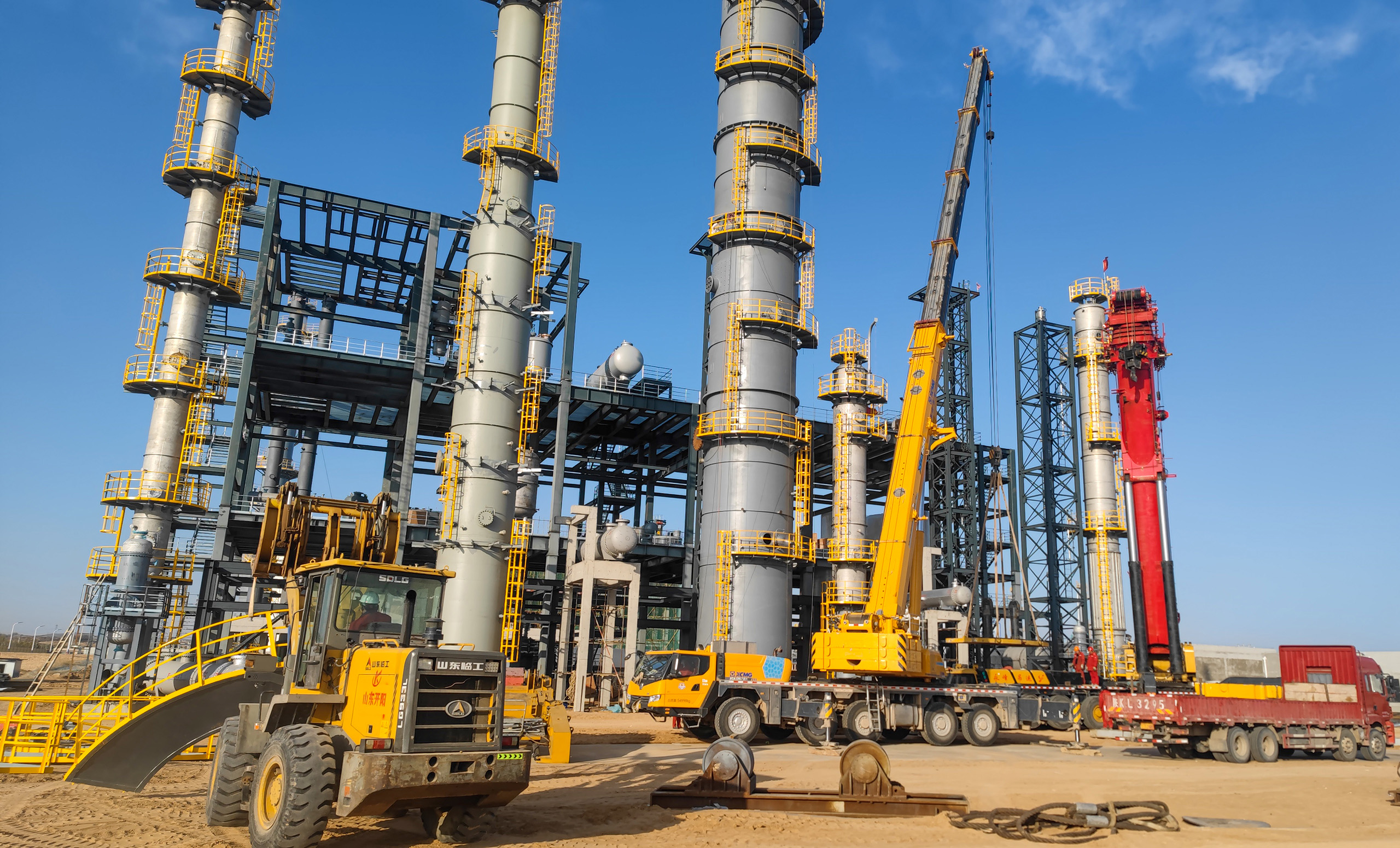

组装配重

800吨吊车,挪车到位后,开始组装配重。用130吨吊车上配重。

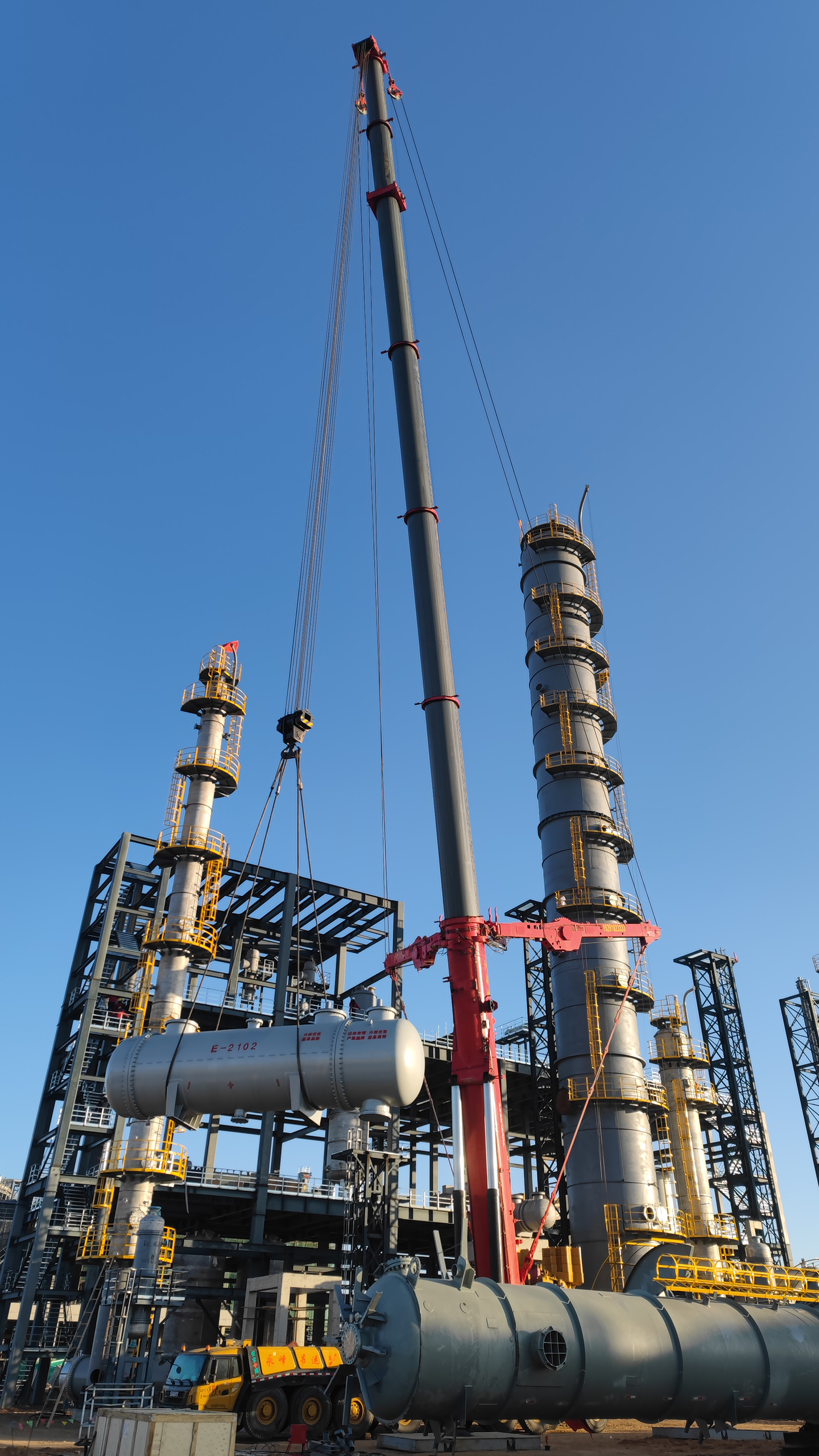

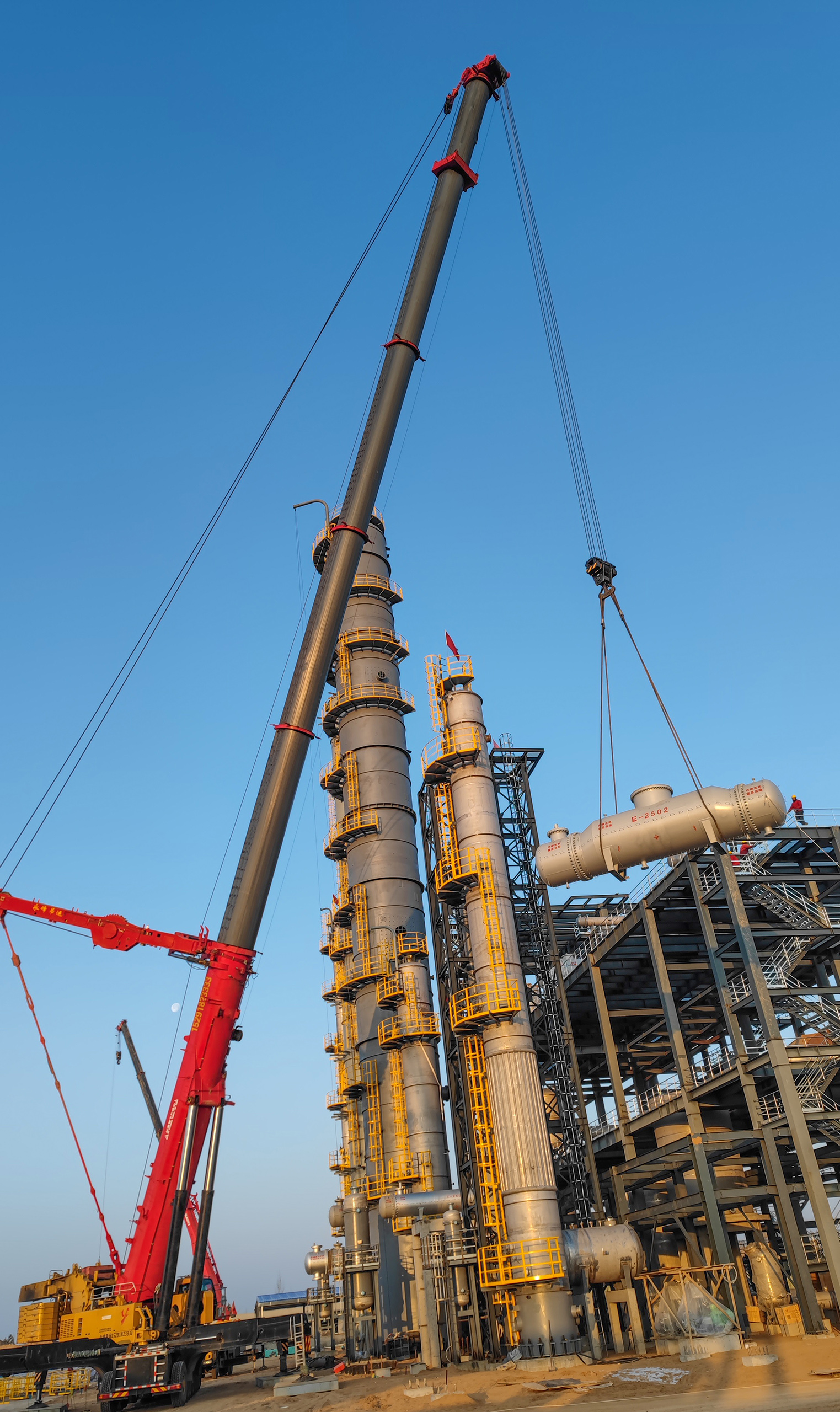

吊装换热器

遛尾吊车过来吊装二塔塔底换热器。

出杆完成

800吨吊车出杆66米,出杆完成,已经是下午快六点了。如果不是遛尾吊车出现问题,今天能够把所有的设备都吊上去。

三,第三天,2024年1月29日,吊装三塔,收车。

气温继续回升,早晨早点开始上班。

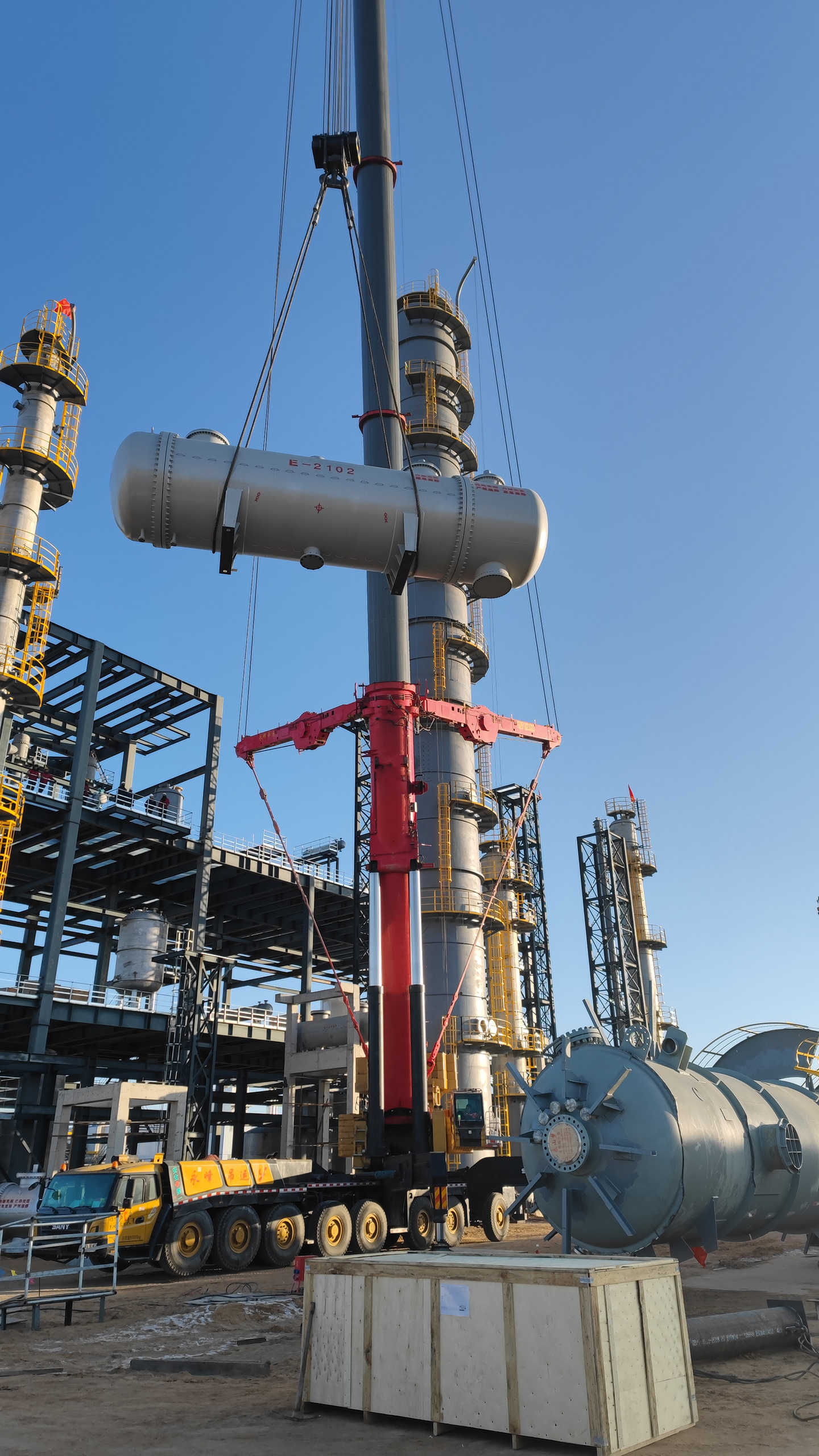

吊装换热器

先吊装换热器

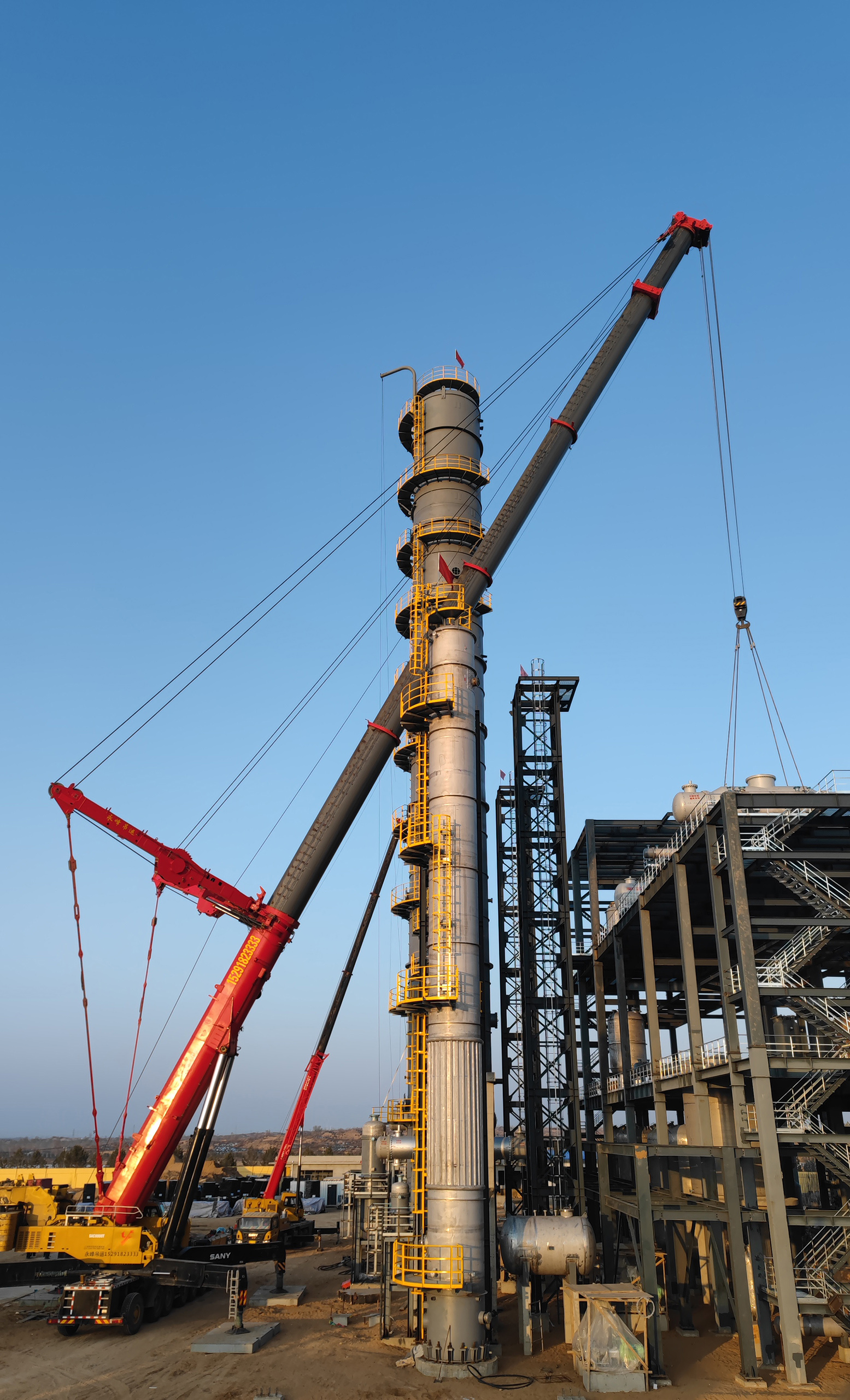

换热器吊装就位

换热器吊装就位

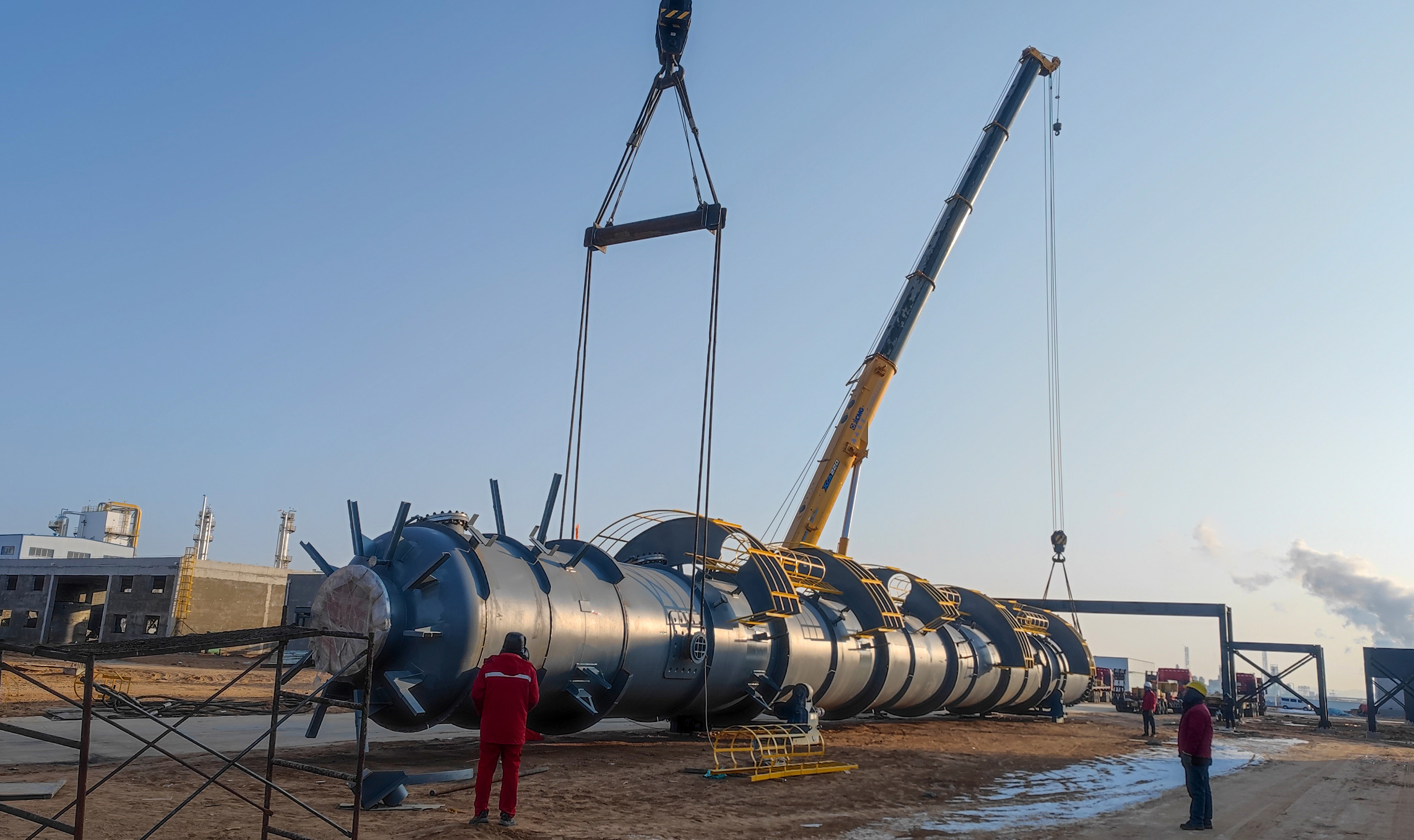

吊装三塔

吊装三塔。老规矩,先试吊,再放下,然后正式起吊。

立直

立直

继续立直

继续立直

就位

旋转就位

就位

就位

就位

就位完成。钢丝绳自动脱钩。不到两个小时,换热器和三塔安装完成。

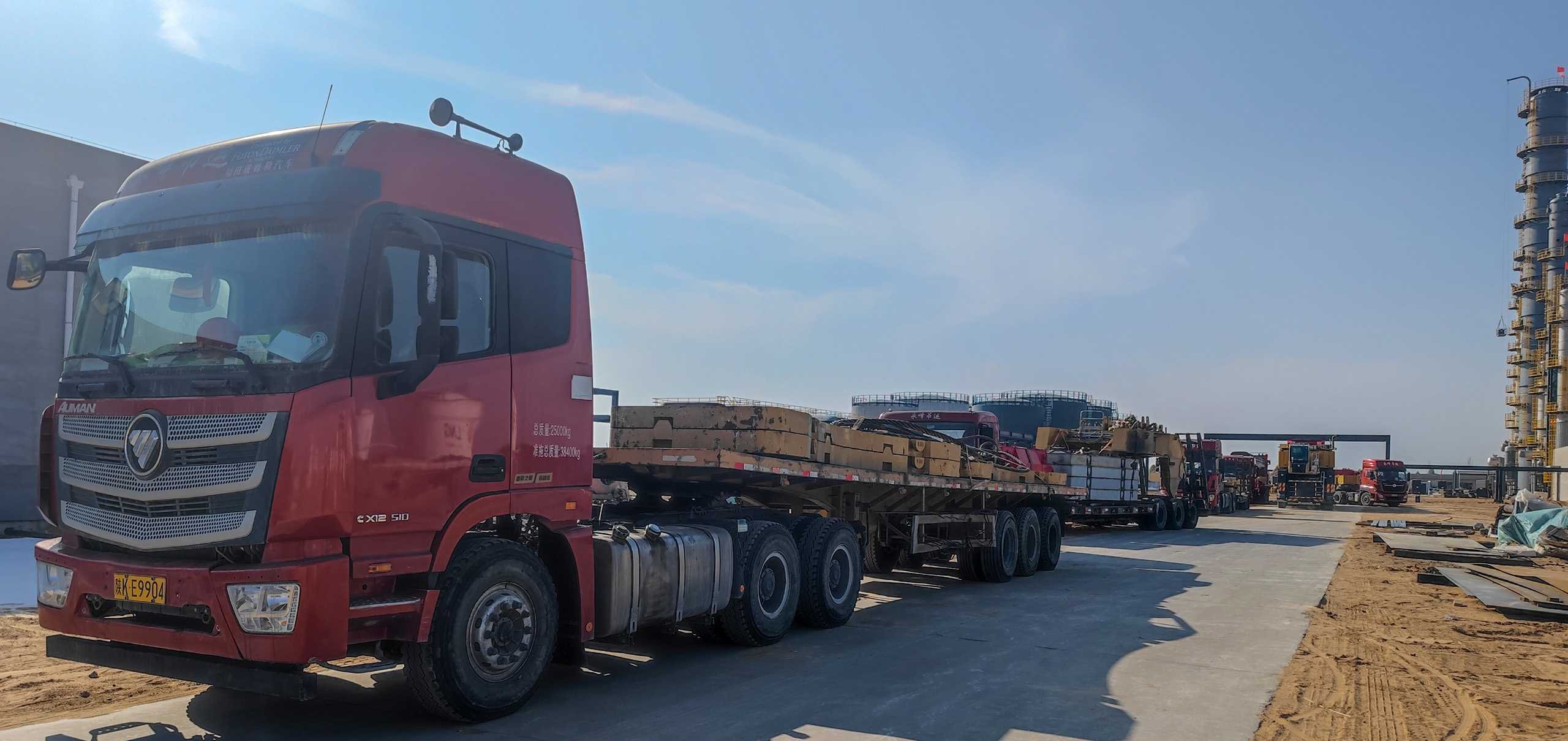

拆卸配重

拆卸配重,收车。庞大的车队。

拆卸大臂

又来到这个宽阔的场地,拆卸超起和大臂。

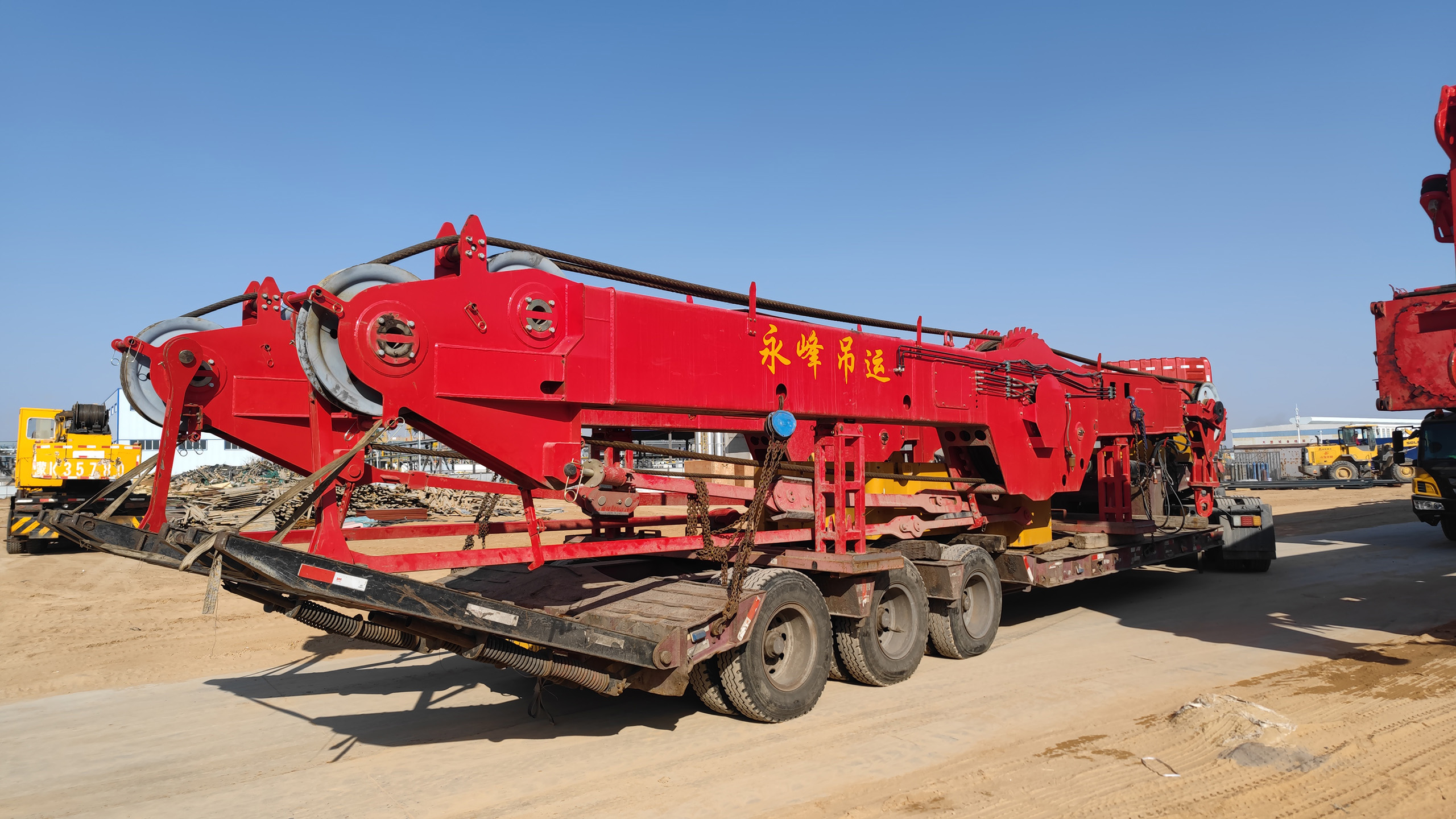

最后拆卸超起装置。

拆卸超起装置。

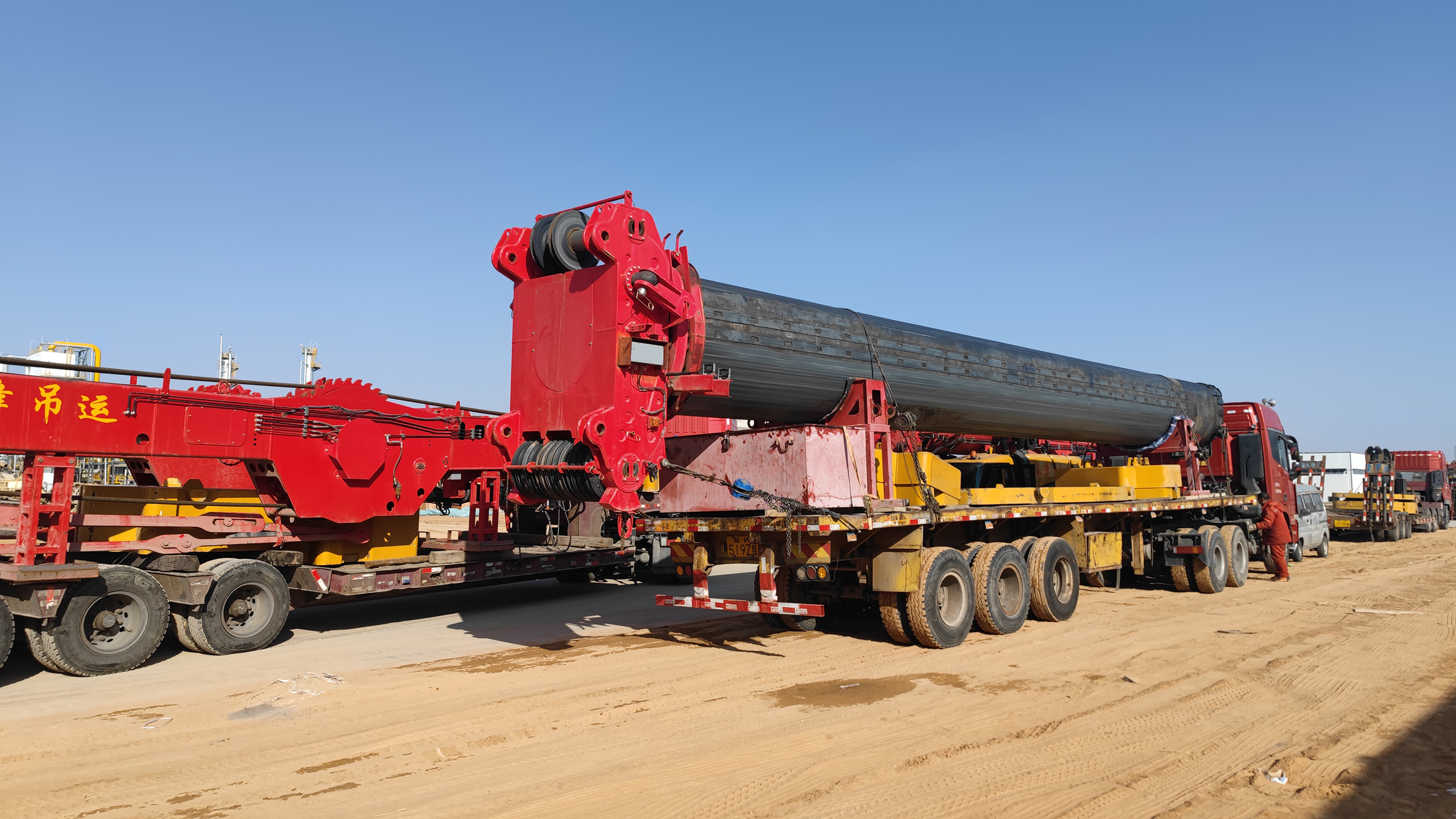

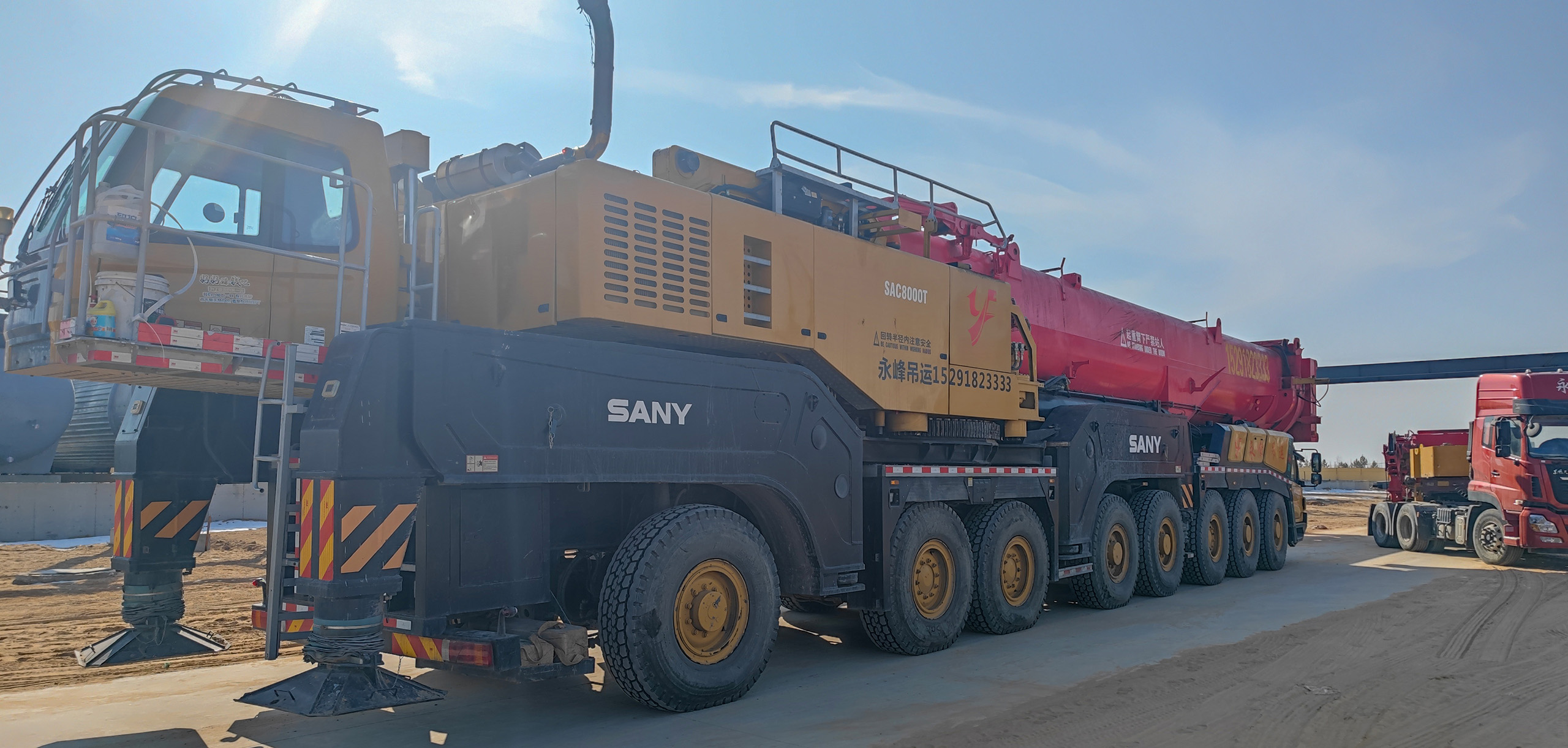

拆卸大臂并装车

拆卸大臂并装车

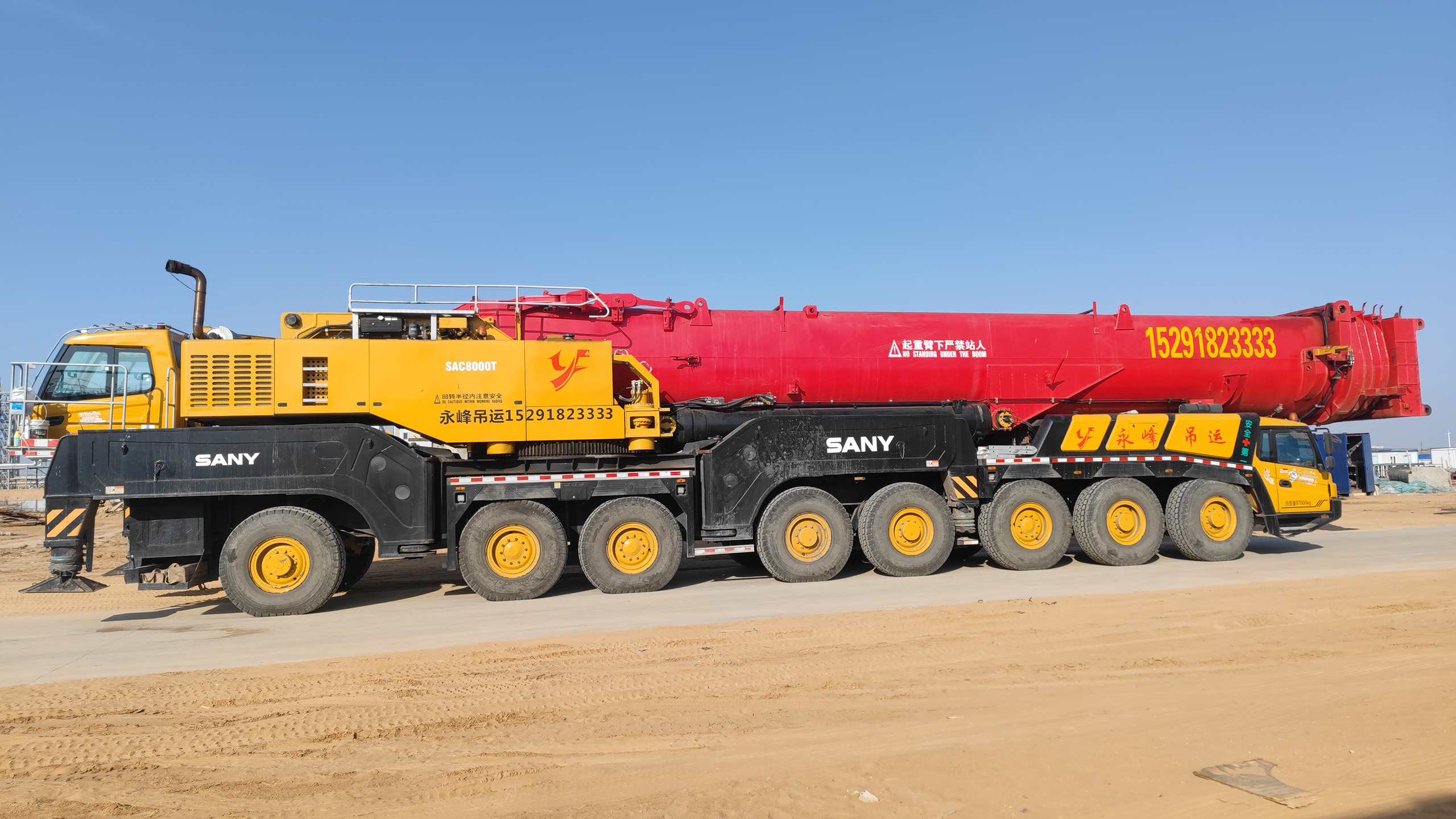

完成任务的800吨吊车。

完成任务的800吨吊车。时间是下午的三点。

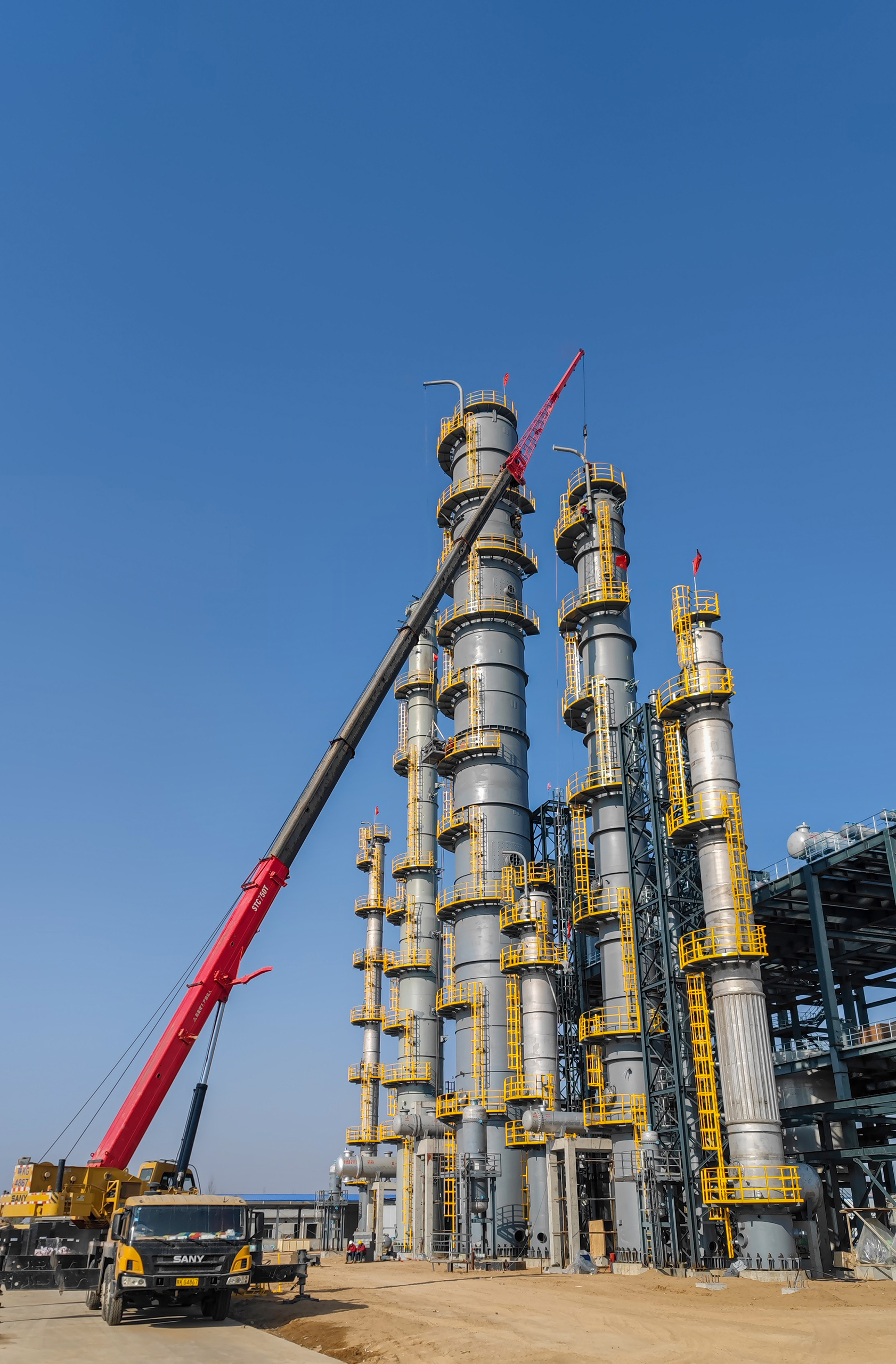

吊装平台

55吨吊车,接副杆,安装塔顶平台和塔顶吊柱。

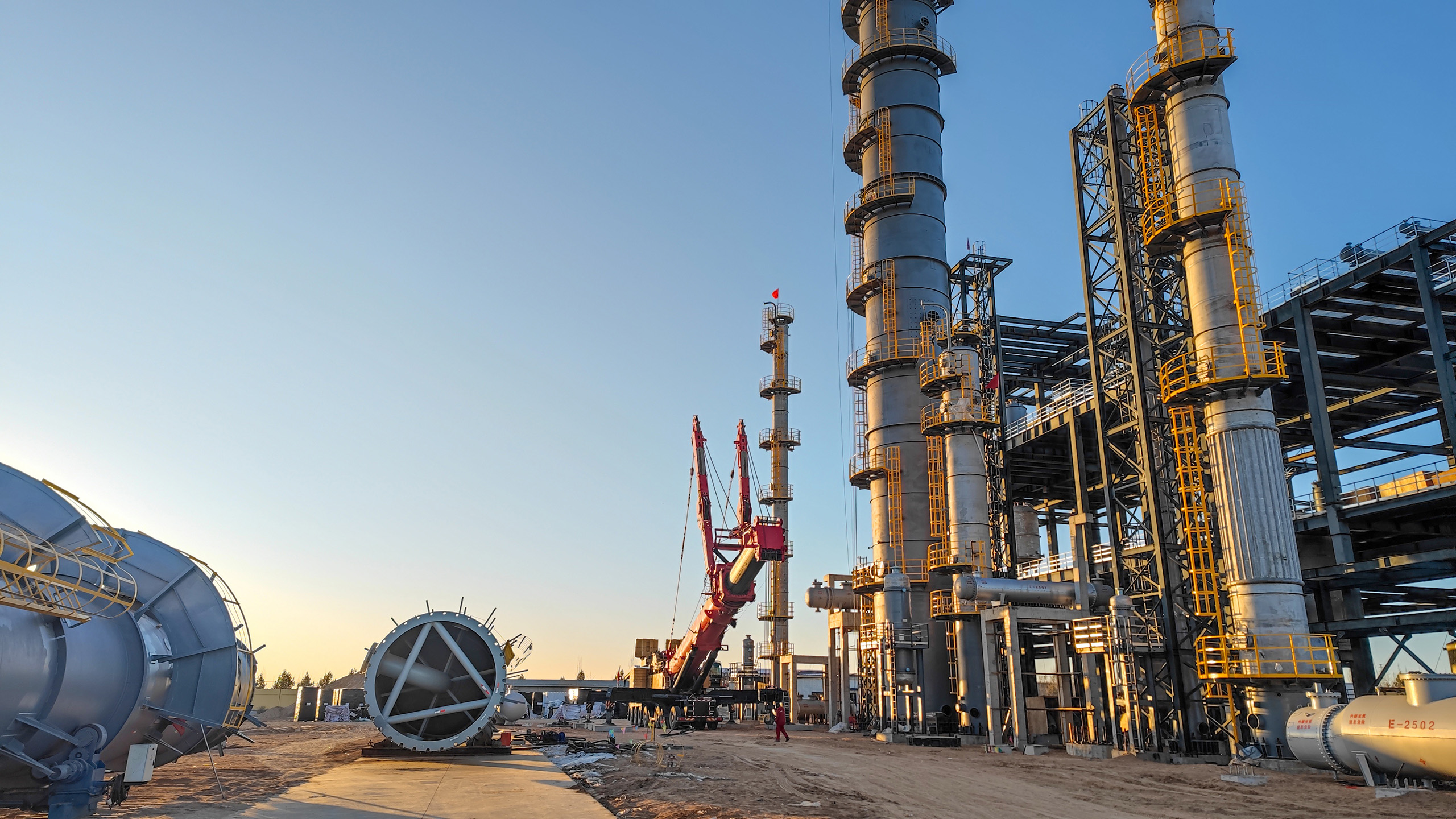

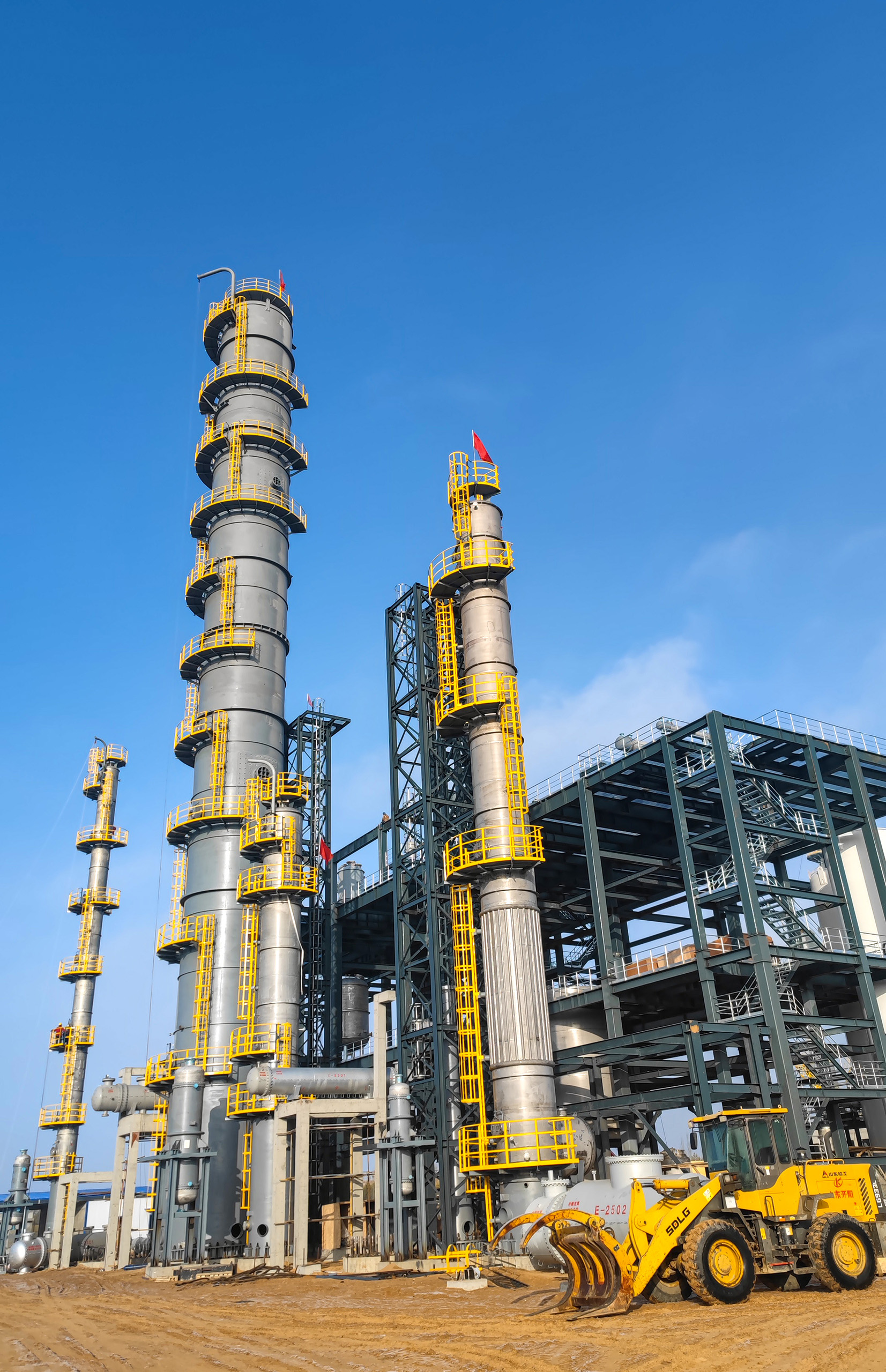

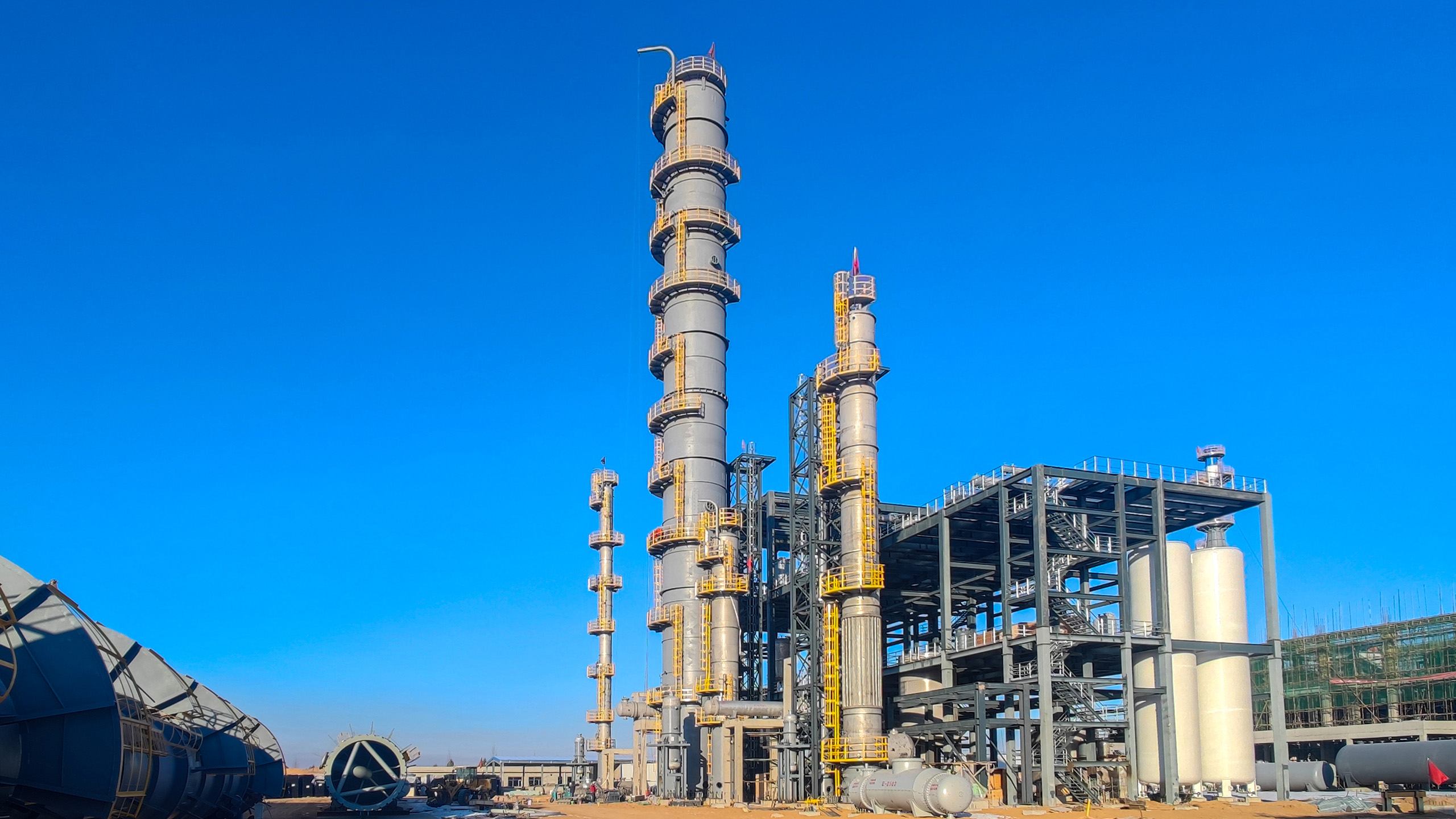

装置图片

这是主要设备安装完成后的装置。我们原计划是2月1日放假,由于天气原因,天气预报全国有大面积雨雪,于是提前两天放假。12月30日,抓紧完成手头的工作,打扫卫生,收拾好现场,已经是中午12:30了,这张图片是2024年1月30日12:30分,我们最后撤出现场,我回望装置,拍摄了这张照片。

从2023年11月初进场施工,到2024年1月底放假回家,陕北工地施工已近三个月的时间。经过三个月的朝夕相处,我感觉我们是何等的幸运,三个月里我遇到的,是热心热情给我们无微不至关怀的业主方,是勤劳朴实兢兢业业的工友们,是诚实善良的合作方。在此我表示最真挚的感谢,谢谢你们了。
